市債務負担行為 鉄北線(東川下54号線~東川下66号線間)道路改良工事

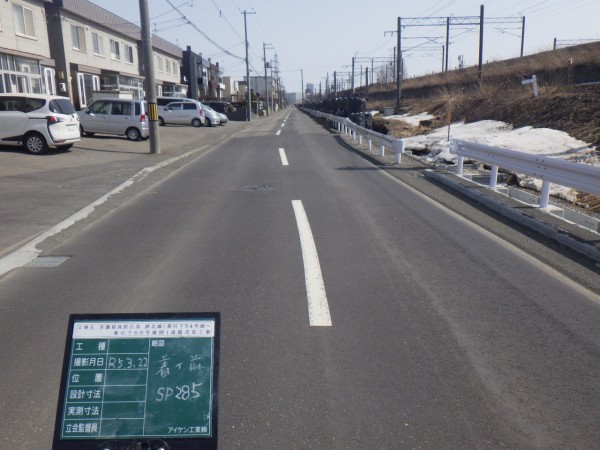

〇工期:令和5年2月27日~令和5年12月25日
〇工事場所:札幌市白石区川下1条6丁目ほか
〇工事内容:歩道の幅を広げるとともに傷んだ道路を直す工事です。

工事期間中は何かとご迷惑をお掛けすることと思いますが、何卒宜しくお願い致します。


【 工事の進捗状況 】

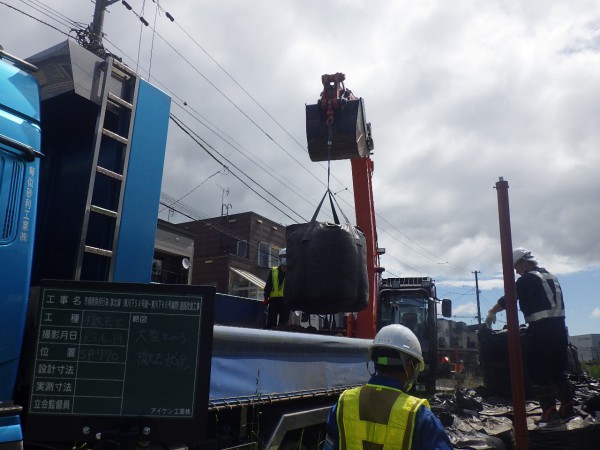

○6月は、線路側に設置されていた大型土のうの撤去を行いました。

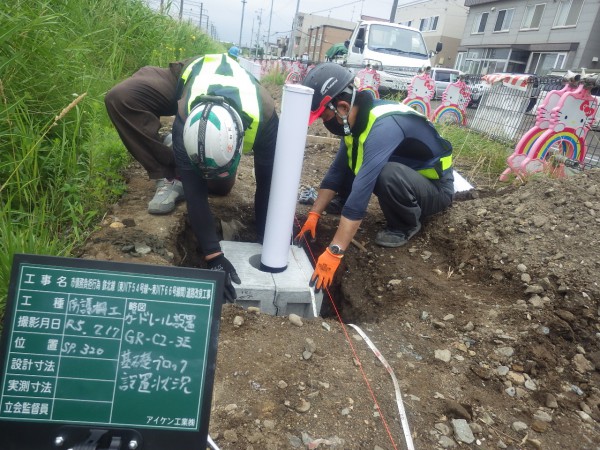

              ○7月は古いガードレールの撤去と新しいガードレールの支柱設置、道路雨水桝の設置を行い、
               下旬から道路の掘削を行い路盤改良を行いました。

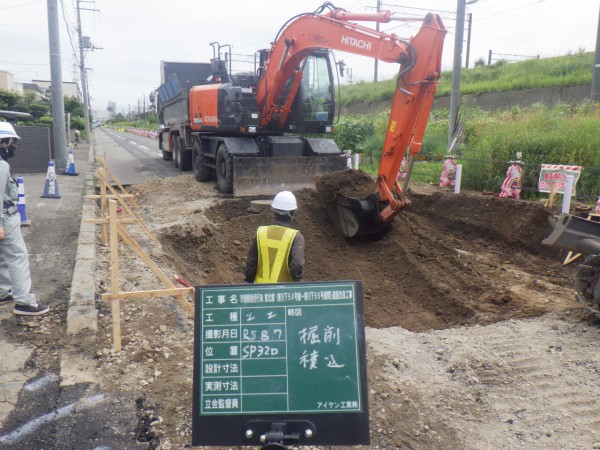

             ○8月は道路の掘削を行い、路盤改良を行いました。

(掘削状況)

             ○9月は引き続き道路の掘削を行い、路盤改良を行いました。

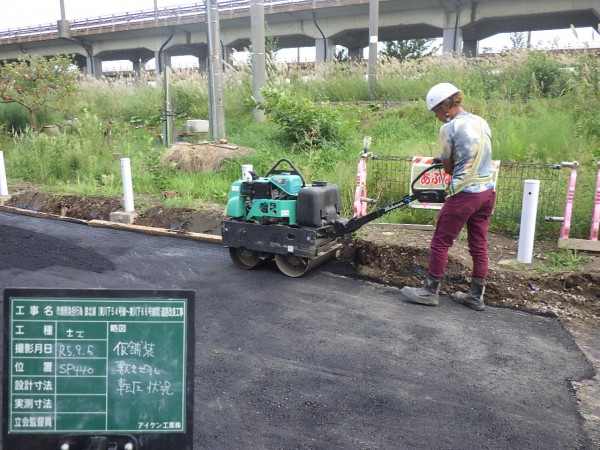

(仮復旧状況)

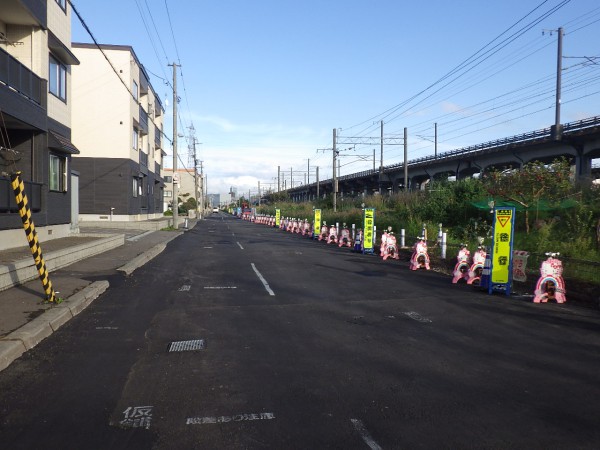

             ○日々掘削し仮復旧を行っているため路面に凸凹が生じていることから、「徐行」・「段差あり」の看板を
              追加して設置しました。

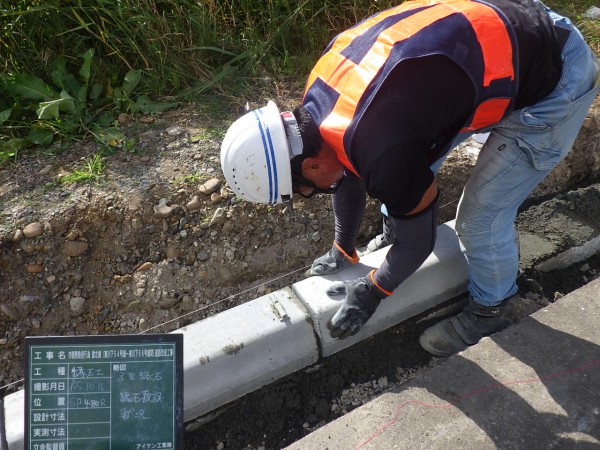

             ○10月は、引き続き車道部の路盤改良を行った後、縁石設置と歩道の整備を行いました。

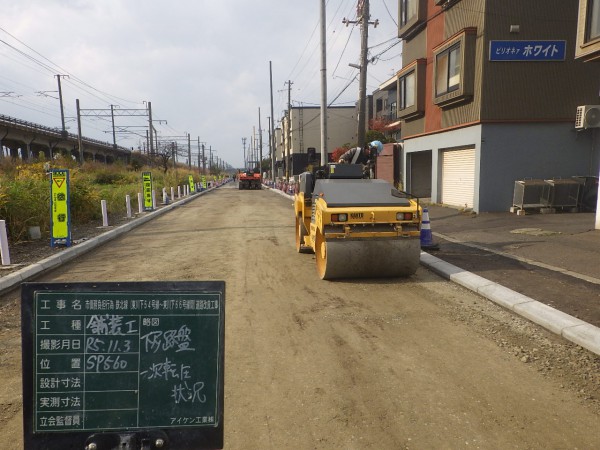

             ○11月は路盤工と車道のマンホール修正を行い、下旬に表層の舗装復旧を行いました。

工事完了のお知らせ。

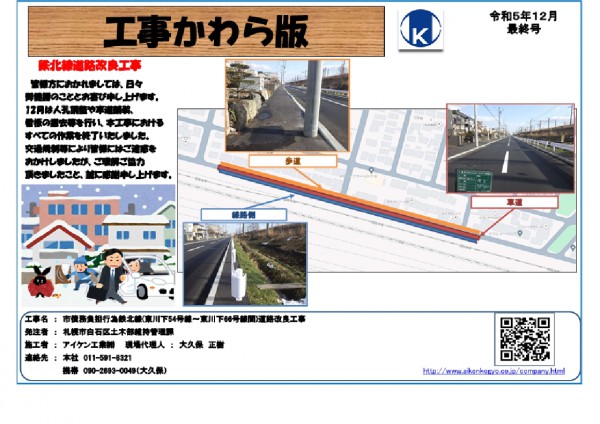

〇令和5年12月上旬、工事は事故なく無事に終えることができました。
〇工事期間中、皆さまには大変ご御迷惑をお掛け致しました。
ご協力、誠にありがとうございました。
