防災・安全交付金事業 西2丁目線(南2・3条線~国道36号間)歩道バリアフリー工事

〇工期:令和5年3月13日~令和6年2月5日 (工期延期)
〇工事場所:札幌市中央区南3条西1丁目ほか
〇工事内容:歩道のバリアフリー化を行う工事で、歩道道路勾配の緩和及び誘導ブロック等を設置します。
   また、それに伴い歩道のロードヒーティングと歩車道舗装の再設置を行います。

工事期間中は何かとご迷惑をお掛けすることと思いますが、何卒宜しくお願い致します。

【交通規制について】

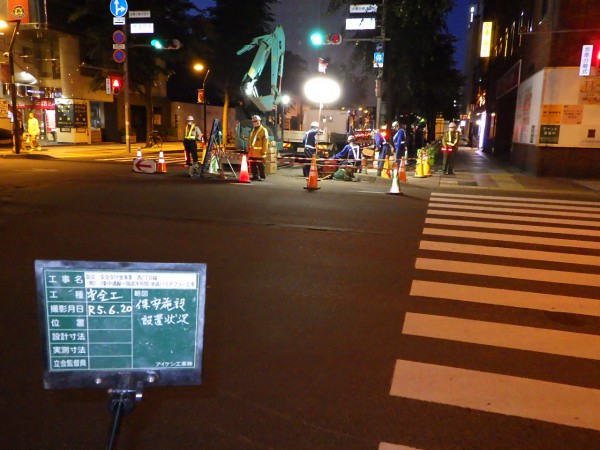

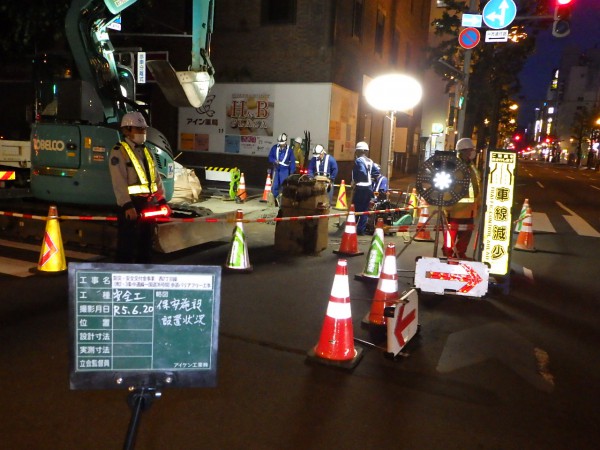

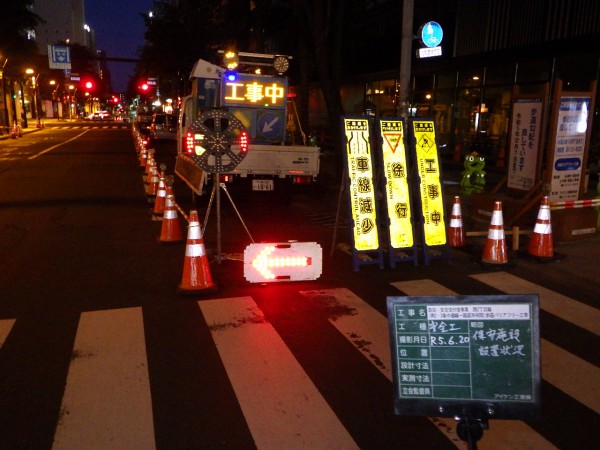

〇夜間(21時~翌日6時)、一部交通規制を行いました。

(工事は完了しました。)

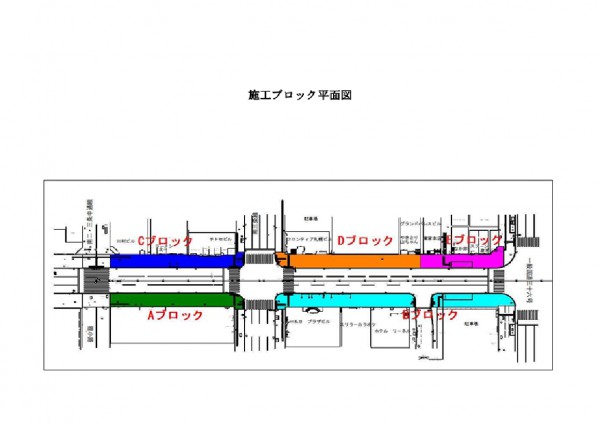

○工事は大きく5つのブロックに分けて
A→B→C→D→D・E の順に行いました。




【 工事の進捗状況 】

○6月は、A・Bブロックにおいて照明灯基礎の撤去を行いたしました。

            ○7月は先月に引き続き照明灯基礎の撤去を行うとともに、Aブロックにおいて縁石の設置や歩道に

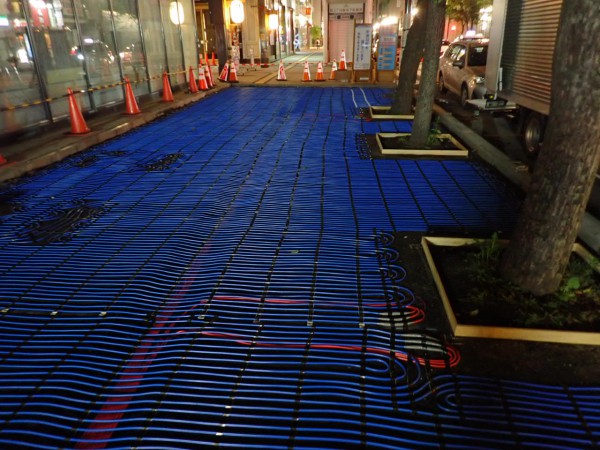

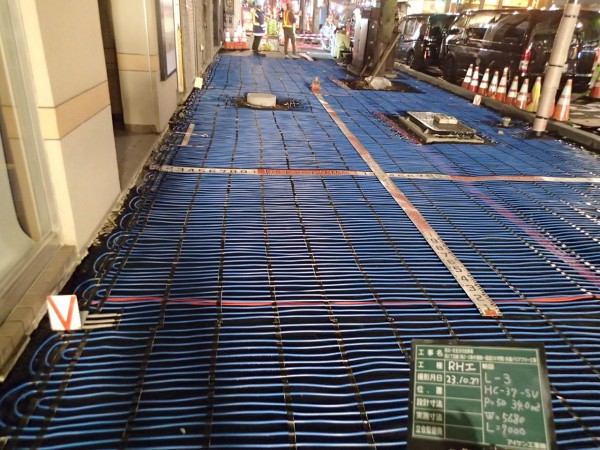

             ロードヒーティング用のパイプを設置しました。

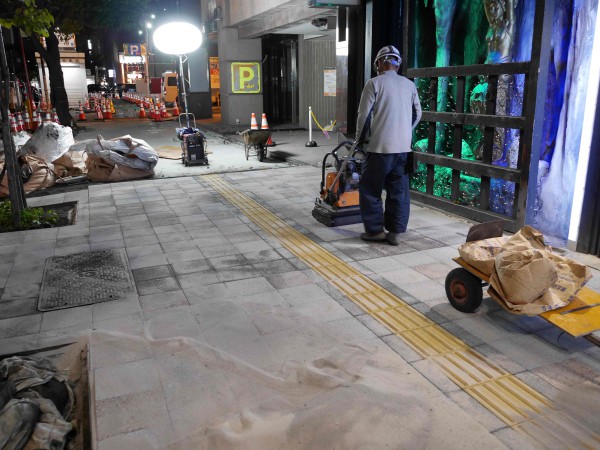

            ○8月は、Aブロックにおいてインターロッキングブロックを布設し、誘導ブロック等の設置も終わりました。
            ○また、Bブロックにおいては、縁石や照明灯の設置を行いました。

            ○9月は、Bブロックにおいて歩道にロードヒーティング用のパイプの設置し、インターロッキングブロック
             の布設を行いました。

            ○10月は、Bブロックにおいてインターロッキングブロックの布設を行いました。
            ○また、Cブロックにおいて桝の修正、縁石の設置、ロードヒーティング用のパイプの設置を行いました。


            ○11月は、Cブロックにおいてインターロッキングブロックの布設を行いました。
            ○また、車道の既設舗装を削り取り(切削)、新たに舗装を行いました。

            ○12月は、D・Eブロックにおいて桝の修正、縁石の設置、ローテング用のパイプの設置を行い
             インターロッキングブロックを布設しました。


工事完了のお知らせ。

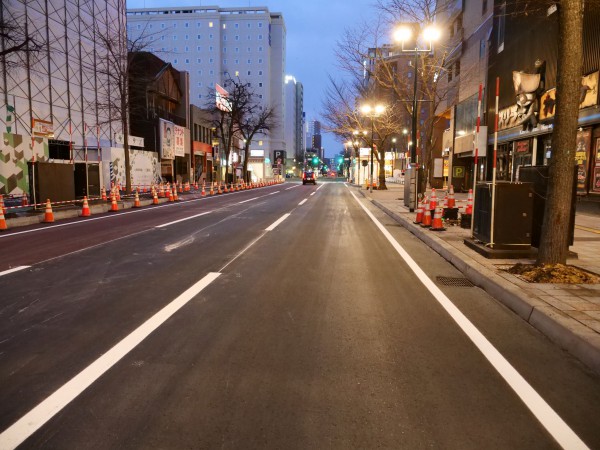

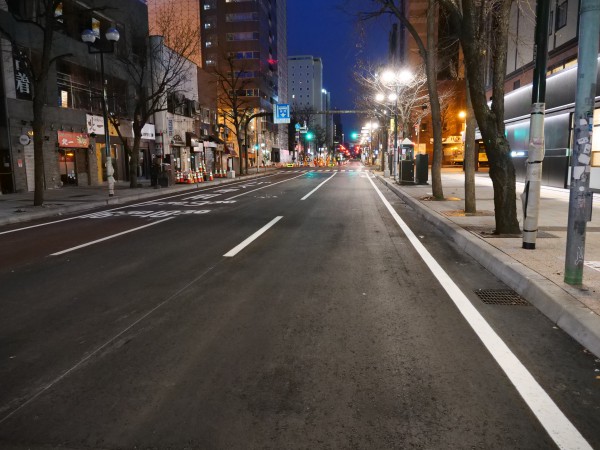

〇令和5年12月下旬、工事は事故なく無事に終えることができました。
