中央区豊水幹線撤去工事 №4-1831

〇工期:令和5年7月12日~令和5年12月18日
〇工事場所
 札幌市中央区北5条西1丁目ほか
〇工事内容
 不要たなった水道管の撤去を行う工事です。

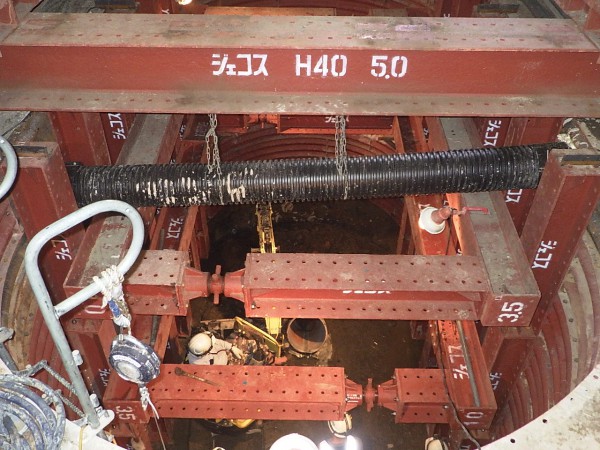

 工事では、内径500mmの流入管を撤去します。
 工事では、創成通りを挟んで東西に2か所の立坑を設置します。

                 工事期間中は何かとご迷惑をお掛けすることと思いますが、何卒宜しくお願い致します。
(工事は完了しました。)

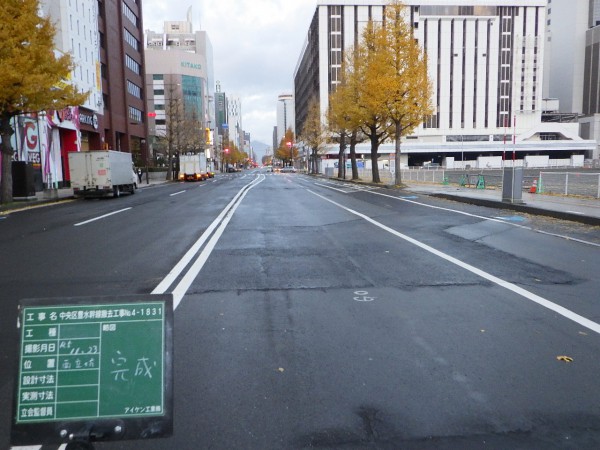

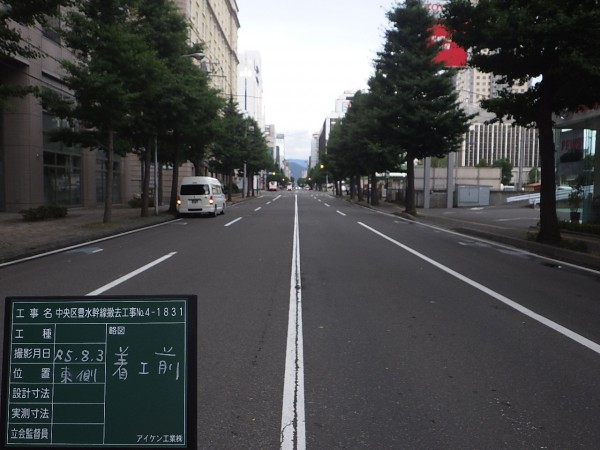

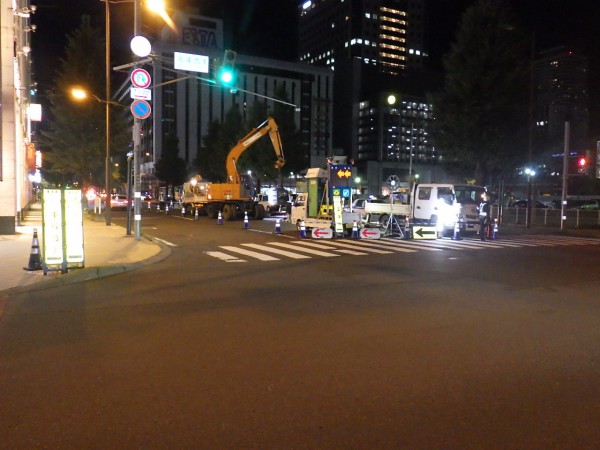

【 西1丁目側】

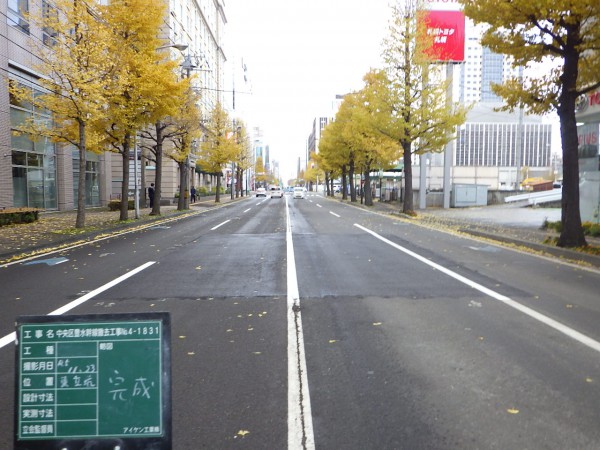

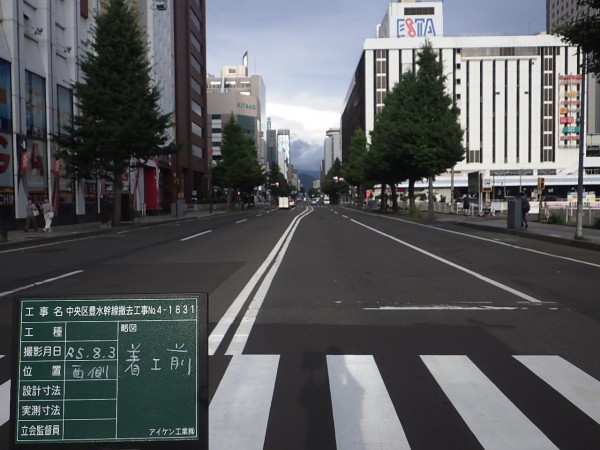

【 東1丁目側】
【交通規制について】
〇夜間(21時~翌日6時)、一部交通規制を行っておりますので、ご注意下さい。
〇交通誘導員を配置しておりますので、交通誘導員の指示に従ってお通りください。
ご不便をお掛けしますが、よろしくお願いします。

(工事は完了しました。)

【 工事の進捗状況 】

○8月は西側立坑の覆工板設置と立坑掘削、東側立坑の地盤改良を行いました。

○9月は、東側立坑の覆工板設置と立坑掘削を行いました。

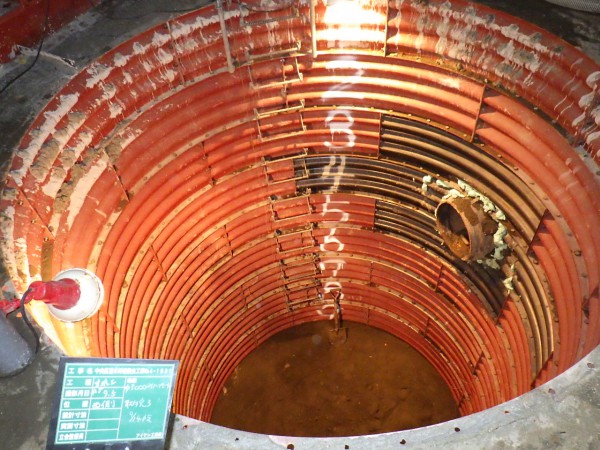

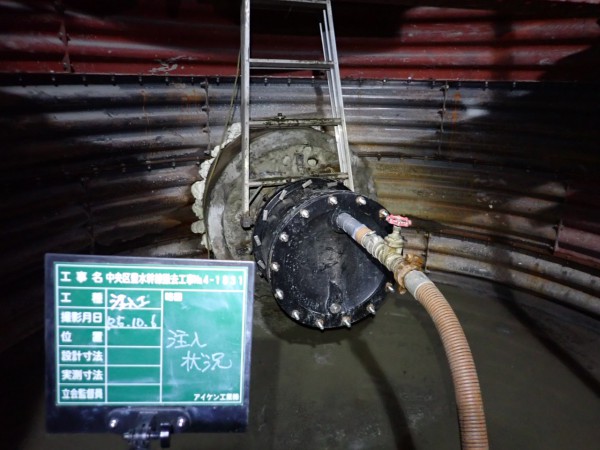

○10月は埋殺しとなる既設水道管内にモルタルの充てんを行った後、立坑の埋戻しを行いました。

10月末での進捗率:74%

【 11月の予定 】

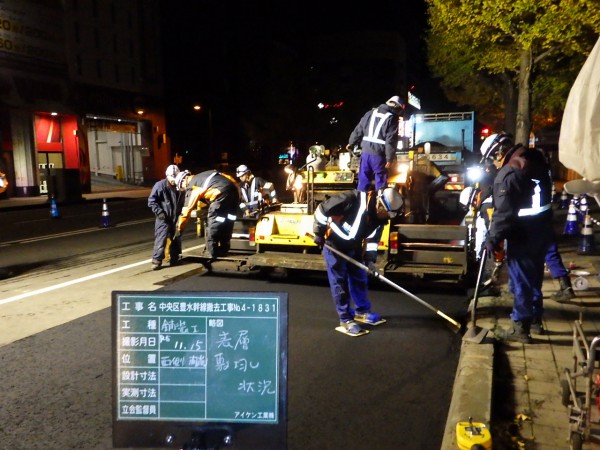

○11月中旬に舗装及び区画線の復旧を行い、看板類を撤去し片付けを行いました。

工事完了のお知らせ。

〇令和5年11月下旬、工事は事故なく無事に終えることができました。
〇工事期間中、皆さまには大変ご御迷惑をお掛け致しました。
ご協力、誠にありがとうございました。
