現場レポート

トップページ > 現場レポート一覧 > 市債務負担行為 厚別処理区厚別東4条5丁目ほか下水道新設工事

市債務負担行為 厚別処理区厚別東4条5丁目ほか下水道新設工事

〇工期:令和6年4月1日~令和7年1月15日
〇工事場所:札幌市厚別区厚別東4条5丁目ほか
〇工事内容:老朽化が進行している下水道管の改築を行う工事です。

工事期間中は何かとご迷惑をお掛けすることと思いますが、何卒宜しくお願い致します。
           札幌市の管路施設は、大正15年から整備しており、管路延長は約8,300kmにも及びます。
           現在、これら施設の老朽化が進行していることから、施設の改築を計画的に行っています。

           改築する方法には、「開削工法」と「更生工法」があります。
          「開削工法」は新しい管路を埋設し、「更生工法」は既設管の内側に新たな管体を生成します。
           工事では、道路を掘削することなく施工することができる「更生工法」のうち、「EX工法」と「SZ工法」で行います。

           工事は、大きく以下の順序で行います。
        ① 既設管調査 ⇒ ② 事前処理工 ⇒ ③ 管更生工 ⇒ ④ 管口仕上 ⇒ ⑤ マンホール工(足掛け金物設置) ⇒(工事終了)

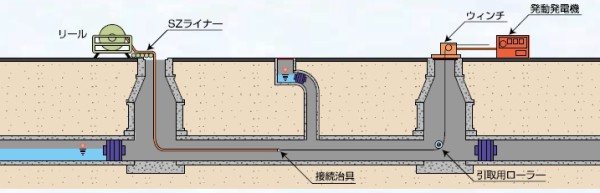

【 ③ 管更生工イメージ図 】

【 施 工 前 管 内 】

【 施 工 後 管 内 】

【交通規制について】

〇昼間(9時~17時)、交通規制を行っておりますのでご注意下さい。
〇交通誘導員を配置しておりますので、交通誘導員の指示に従ってお通りください。
ご不便をお掛けしますが、よろしくお願いします。

【 工事の進捗状況 】

【 5月 】

           ○5月は、上旬から現場に着手してテレビカメラにより既設の下水道本管と取付管の管内調査を行いました。

工事の進捗率:7%

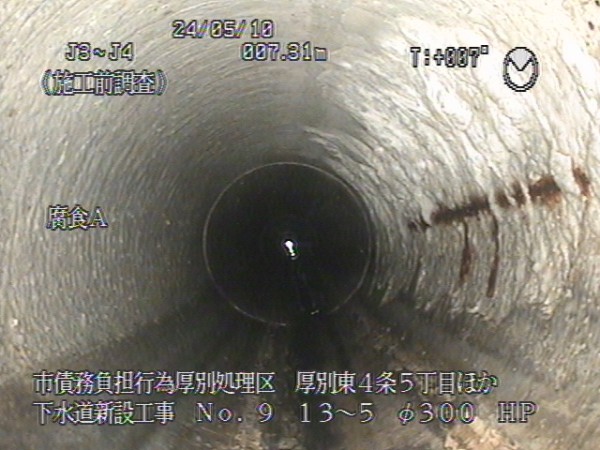

( 既設管調査状況 )

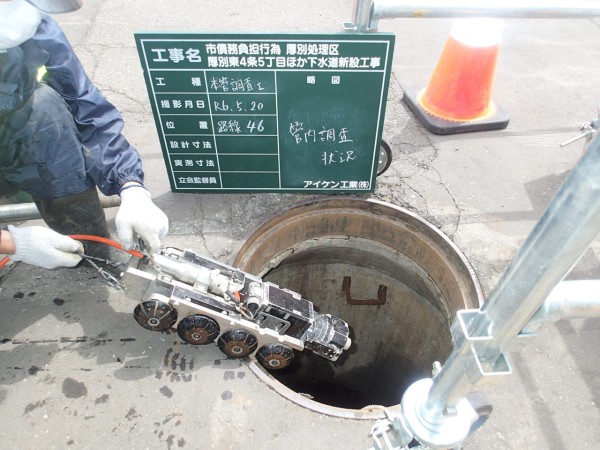

( テレビカメラ挿入状況 )

( 調査中の車内モニター画面 )

( 既設下水道本管内 )

【 6月 】

○6月は管内の突出物などを取り除く事前処理工を行い、下旬から管更生を行いました。

工事の進捗率:15%

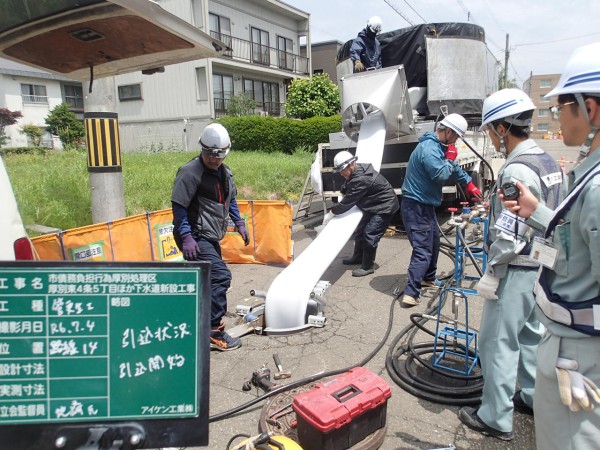

( SZ工法による更生管挿入状況 )

( 施 工 後 管 内 )

【 7月 】

○7月は、6月下旬から引き続き管更生を行いました。

工事の進捗率:67.7

( EX工法による更生管挿入状況 )

【 地域貢献事業 】

               ○7月30日(火)小野幌くりの木公園において「ワイワイ夏フェスタinくりの木」が開催されました。

( フェスタ開催状況 )

○昨年開催された際に体調不良者のお子様がいたことから、当現場では休憩場所を提供しました。

( 救護車の提供 )

( 救護車内 )

( 感謝状授与 )

【 8月 】

○8月も引き続き管更生を行うとともに、開削部の舗装復旧を行いました。

工事の進捗率:83.7

( 舗装復旧状況 )

○令和6年度の【工事の進捗状況】は、
国庫補助事業 白石神社前横断歩道補修工(令和6年度)
をご覧ください。

^
