〇工期:令和5年6月12日~令和6年10月31日(工期延期)〇工事場所:札幌市白石区平和通13丁目南
〇工事内容:既設歩道橋の改修工事です
工事期間中は何かとご迷惑をお掛けすることと思いますが、何卒宜しくお願い致します。
なお、歩道橋の痛みがひどく補修に時間を要することから、工期を延長しております。
○本工事は、歩道橋の架け替えではなく、損傷が顕在化する前に『予防的な修繕』を行うことにより、
歩道橋の長寿命化を図る事を目的としております。
○工事期間中の車輛の出入り、騒音・振動及び交通規制等何かとご迷惑をお掛けする事と思いますが、
工事の必要性をご理解いただき、何卒宜しくご協力下さいますようお願い申し上げます。

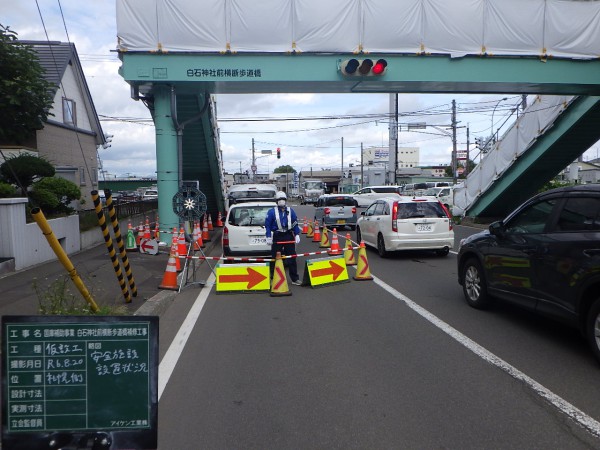

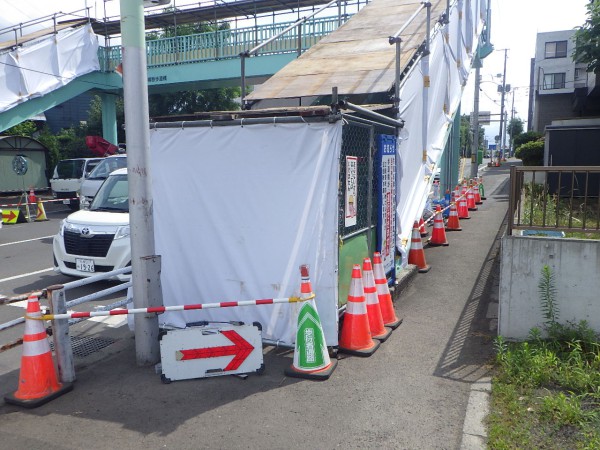

【歩道橋通行止めに伴う迂回のお願い】
○昨年(R5年)7月17日より歩道橋は通行止めとなっておりました。
○工事は終了し、歩道橋は利用できます。
この下の(PDFファイル)をクリックしていただくと、
より大きく「お知らせ」の内容を見ることができます。

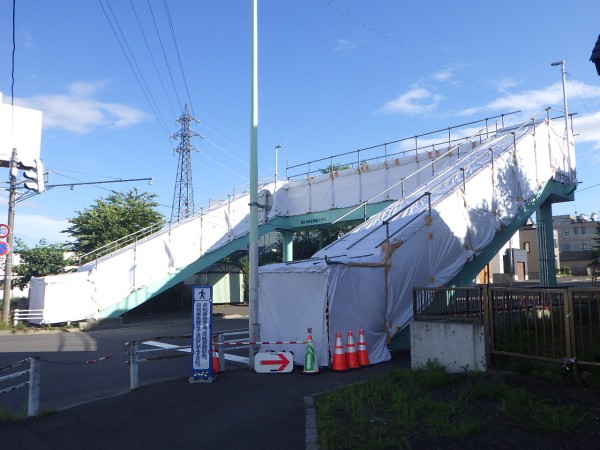

○工事中は、2車線のうち1車線を規制して行いました。

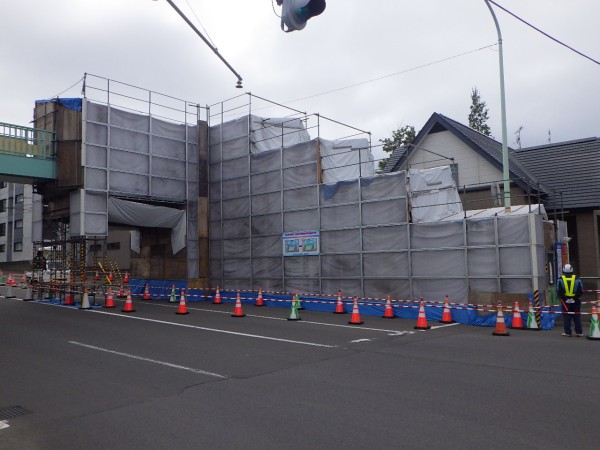

○4月中旬より工事を再開し、足場の設置を行いました。

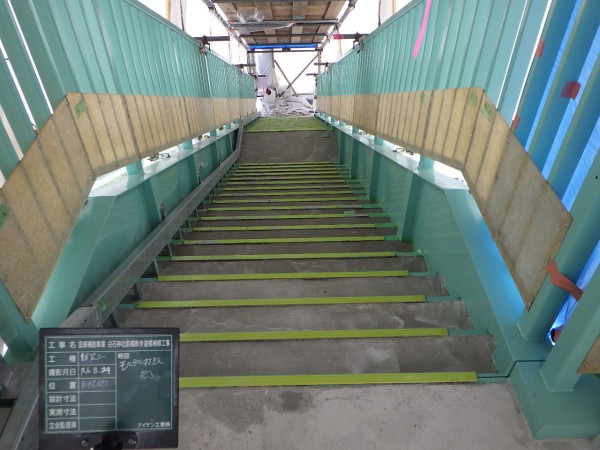

○5月は塗装の前に既存塗膜の除去をして素地調整を行った後、下塗りを行いました。

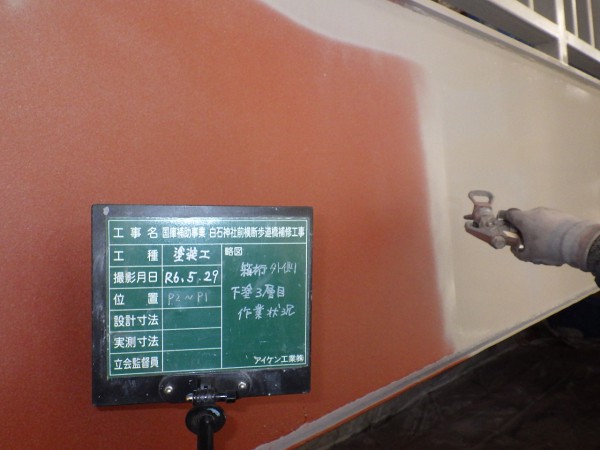

【 塗装下塗り状況 】

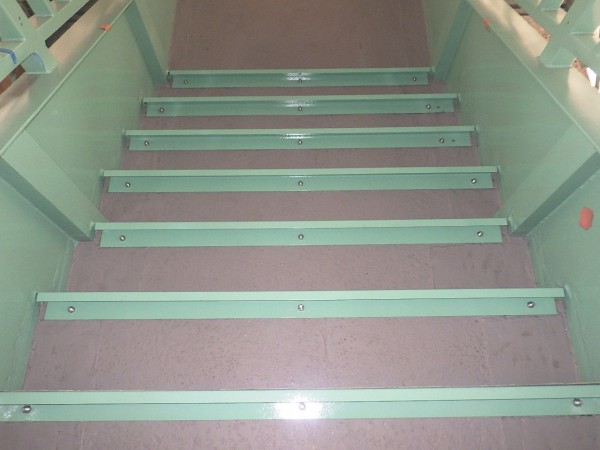

○7月は引き続き階段部の補修を行い、下旬に足場の撤去、上屋の設置を行いました。

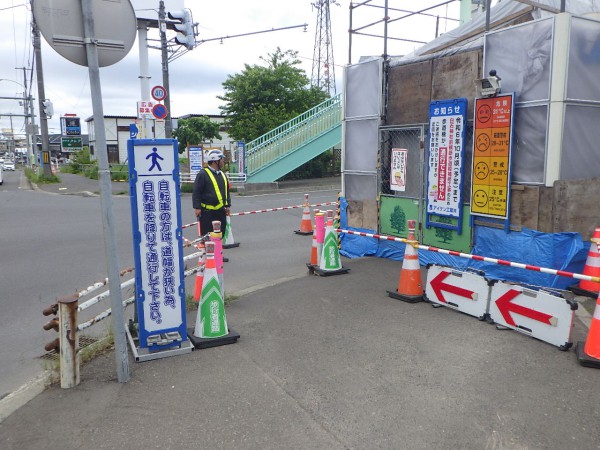

〇足場を撤去したことから、交通規制は終日(24時間)から昼間時(9時から17時)に変更となっています。

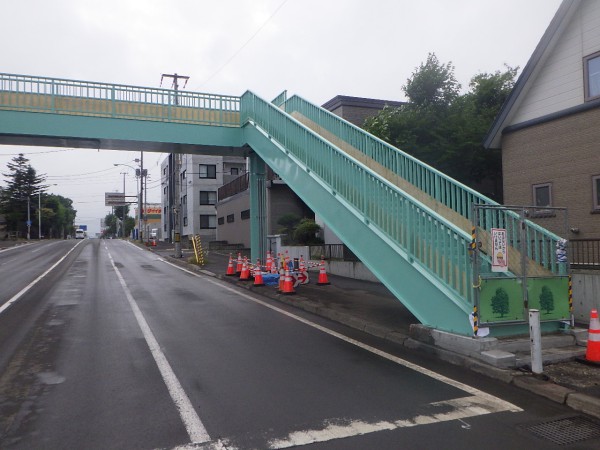

【足場撤去状況 】
○なお、工事終了まで、歩道橋は利用できませんので、迂回のご協力をお願いいたします。
○8月はヒーティング設備を設置し、モルタルの打設を行いました。
工事の進捗率:94%
【モルタル打設状況 】
【 9月の予定 】

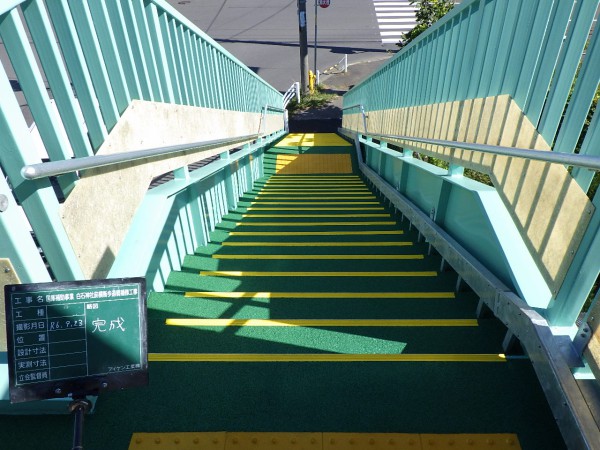

○9月は防水及びゴムチップ舗装を行った後、足場を撤去し舗装復旧を行う予定です。
〇継続して交通規制を行っておりますので、通行の際にはご注意下さい。
【 地域貢献 】

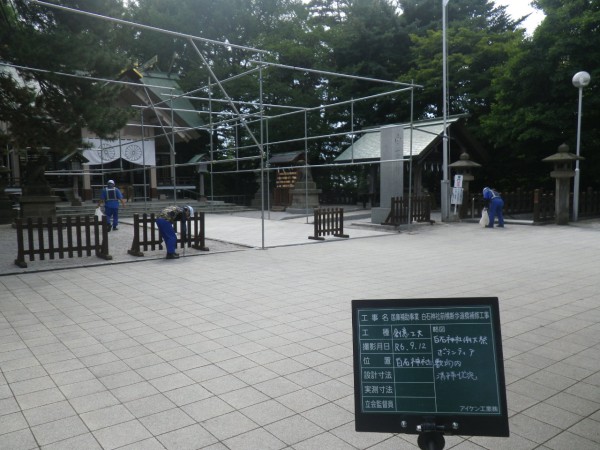

○9月10日(月)~11日(火)白石神社において盛大なお祭りが行われました。
○このお祭りでは、多くの屋台がこの通りに出店しました。
○昨年同様、お祭り当日は、休工しました。
○9月は防水及びゴムチップ舗装を行った後、足場を撤去し舗装復旧を行いました。

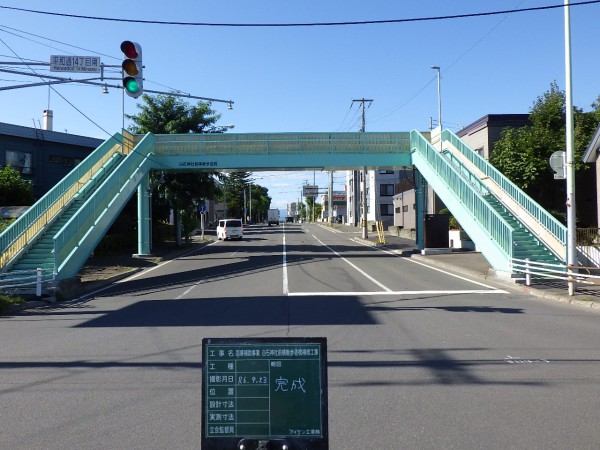

工事完了のお知らせ
〇令和6年9月下旬、工事は事故なく無事に終えることができました。
〇工事期間中、皆さまには大変ご御迷惑をお掛け致しました。
ご協力、誠にありがとうございました。
