有明配水池流入管耐震化工事その2 №9-0254

〇工期:令和6年7月3日~令和7年3月24日
〇工事場所:札幌市清田区真栄4条3丁目~4丁目及び有明15番地1
〇工事内容:札幌市水道局においては、現在「札幌水道ビジョン」の主要事業として「耐震化の推進」を進めています。
      本工事は、真栄ポンプ場から有明配水池に流入している管を新しく耐震性のある管にする工事です。

工事期間中は何かとご迷惑をお掛けすることと思いますが、何卒宜しくお願い致します。

【 交通規制について 】

○交通誘導員を配置し、交通誘導を行いました。

現在、交通規制は行っておりません。

【 交通規制、誘導員配置状況 】

【 工事の進捗状況 】

○8月は、現地調査と地下埋設物の位置や深さを確認する試験掘りを行いたしました。

工事の進捗率:3.8%

【 試験掘り状況 】

              ○9月上旬は、引き続き試験掘りを行いました。

              〇中旬からは空気弁室の設置を行なうために覆工板を設置し、立坑の掘削を行いました。

工事の進捗率:9.0%

【 覆工板設置状況 】

              ○10月は立坑掘削を行い管を布設した後、埋戻しを行い覆工板の撤去を行いました。

工事の進捗率:18.0%

【 立坑掘削状況 】

              ○11月はロードヒーティング部の管布設を行いました。

工事の進捗率:30.0%

【 管布設状況 】

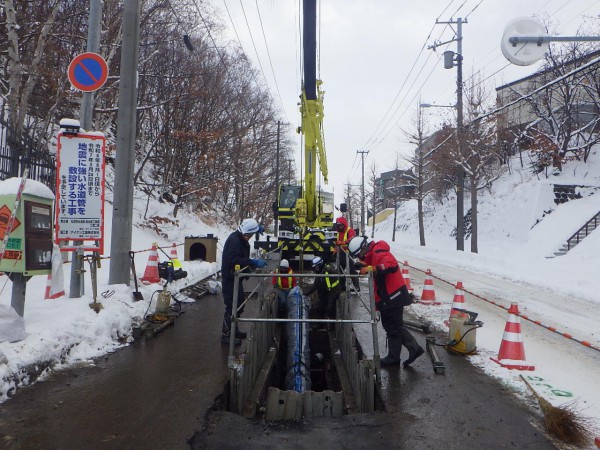

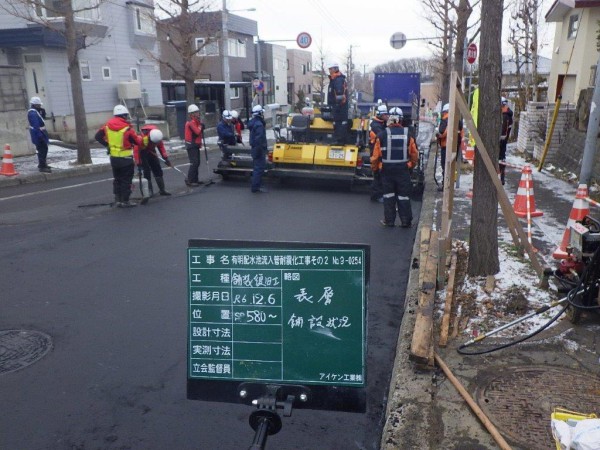

              ○12月はロードヒーティング部の舗装復旧を行った後、手押し信号機のある交差点部の覆工板設置
               及び管布設を行いました。

工事の進捗率:50.0%

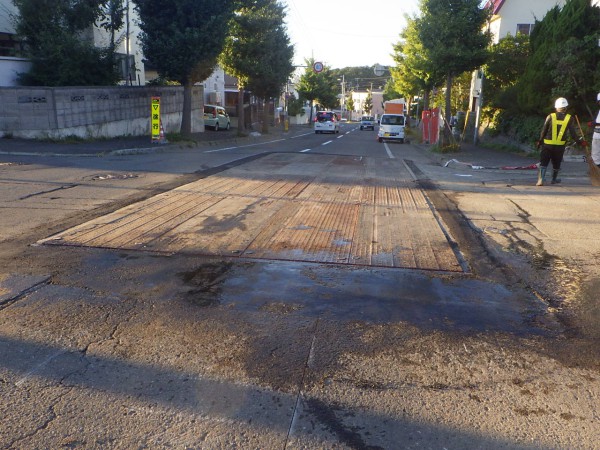

【 舗装復旧工施工状況 】

              ○1月は真栄ポンプ場内の流入管布設を一部行い、本線部の管布設を行いました。

工事の進捗率:79.0%

【 管布設状況 】

              ○2月は真栄ポンプ場内の流出管布設を行うとともに、本線において曲管部の施工を行いました。

工事の進捗率:85.0%

【 管布設状況 】

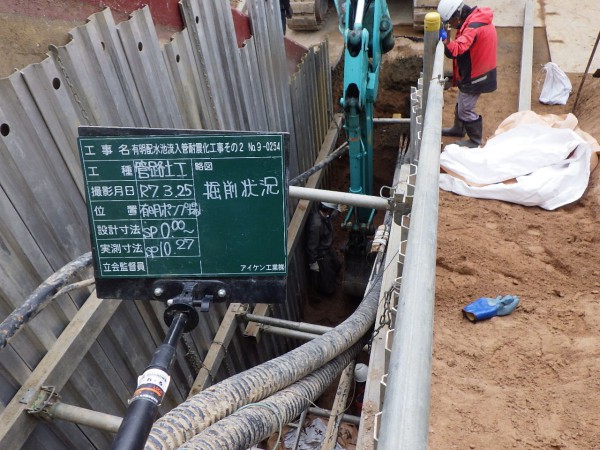

              ○3月は真栄ポンプ場前の本線部において管布設を行い埋戻しを行った後、有明ポンプ場において管布設を行いを行いました。

工事の進捗率:85.0%

【 掘削状況 】

              ○4月は真栄ポンプ場内の既設管撤去及び管布設を行いました。

工事の進捗率:94.0%

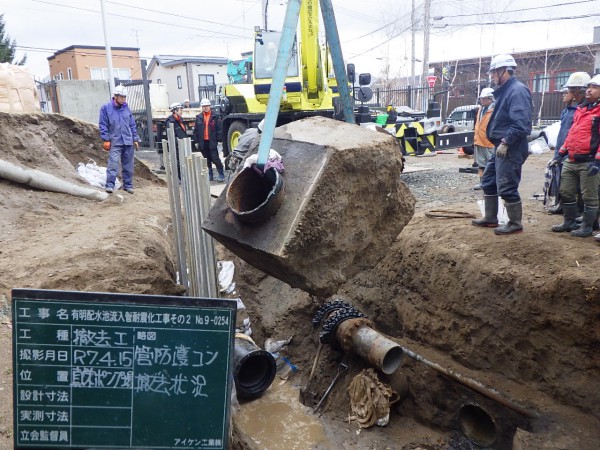

【 既設防護コンクリート撤去状況 】

              ○5月は真栄ポンプ場及び有明ポンプ場内のトラフ等の復旧を行った後、中旬から本線の舗装復旧を行いました。

工事の進捗率:99.0%

【 舗装復旧状況 】

【 6月の予定 】

              ○6月は後片付けを行う予定です。

工事完了のお知らせ

〇令和7年6月中旬、工事は事故なく無事に終えることができました。
○工事期間中、皆さまには大変ご御迷惑をお掛け致しました。
ご協力、誠にありがとうございました。

【  】
^
