トップページ > 現場レポート一覧 > 南19条宮の沢線特定道路土工構造物補修工事

南19条宮の沢線特定道路土工構造物補修工事

〇工期:令和6年7月23日~令和7年2月17日
〇工事場所:札幌市西区山の手7条8丁目ほか
〇工事内容:本工事は、法面改良工事です。

工事期間中は何かとご迷惑をお掛けすることと思いますが、何卒宜しくお願い致します。

【工事内容】

          ○本工事において施工するロープ伏工については、プラスネット工を採用しております。
          ○プラスネット工は、格子状に架設した縦横ロープ及び十字アンカークリップを介してアンカーに伝達し、斜面の
           広範囲に点在する浮石や転石の初期移動を止める落石予防工です。
          ○従来のロープネットの基本構造、主ロープで連結された4本のアンカーの中心に新たにアンカーを増設する
          ことにより各アンカーにかかる負荷を軽減し、最大でロープネットの2倍の強度を実現しました。

【交通規制について】

              〇車道は、交通規制を行っておりません。
              ○歩道に昇降設備を設置していますので、ご通行の際にはご注意ください。
ご不便をお掛けしますが、よろしくお願いします。


【 工事の進捗状況 】

○8月は現地測量を行った後、機械等の搬入や昇降設備、落下物対策等を行いたしました。

工事の進捗率:8.8%

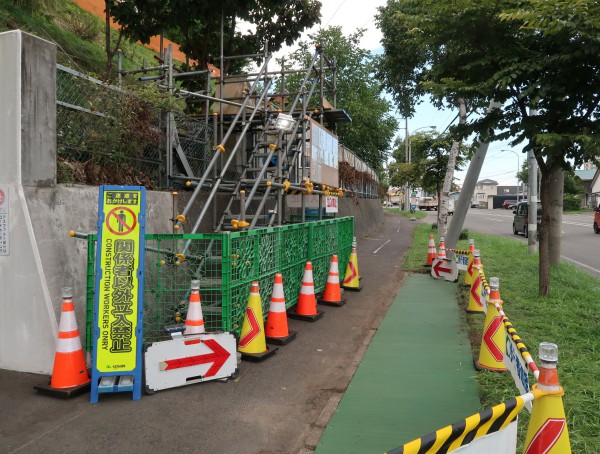

【落下物対策等設置状況】

○9月は、上部よりアンカーの設置を行いました。

工事の進捗率:23.8%

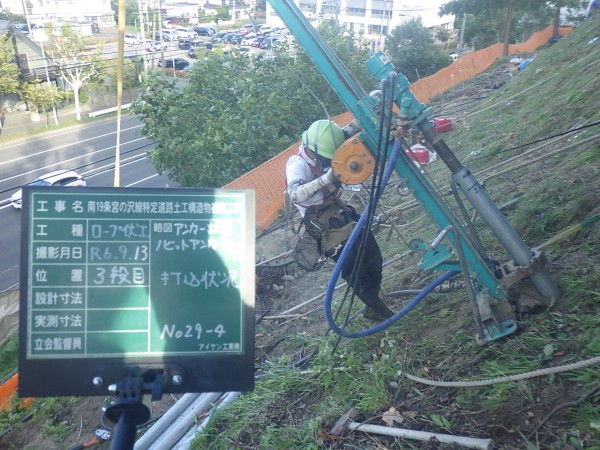

【アンカー打込み状況】


○10月は引き続きアンカーの設置を行った後、下旬からロープ張りを行いました。

工事の進捗率:56%

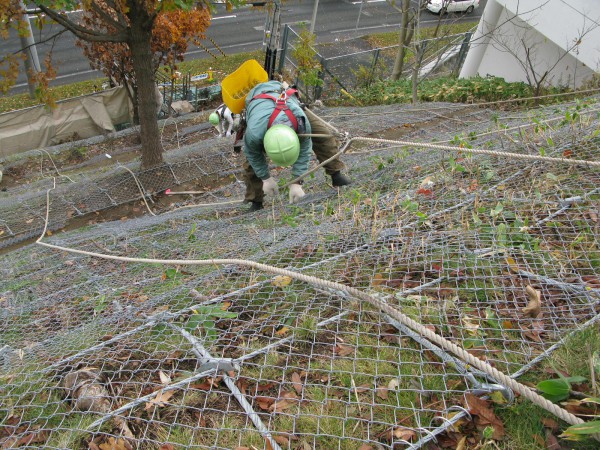

【ロープ張り状況】

【 11月の予定 】

○11月は引き続きロープ張りを行い、金網を設置します。
○11月末には工事を終える予定です。

工事完了のお知らせ

〇令和6年11月下旬、工事は事故なく無事に終えることができました。
〇工事期間中、皆さまには大変ご御迷惑をお掛け致しました。
