〇工期:令和6年8月21日~令和8年3月23日

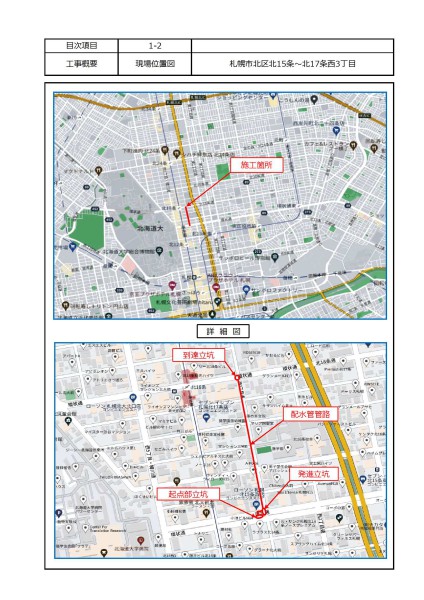

〇工事場所:札幌市北区北15条~北17条西3丁目
〇工事目的:配水管φ1000㎜の代替管路整備工事となります。
〇工事内容:配水管布設延長414.2m(内推進工D1350mm~364.7m)弁室築造工3箇所他
〇施工者:アイケン・タカハタ特定共同企業体
夜間工事を基本として交通規制(片側交互通行・車線減少)を行い、安全第一で工事を進めてまいります。
期間中はご迷惑をお掛けしますが、ご協力をお願いいたします。

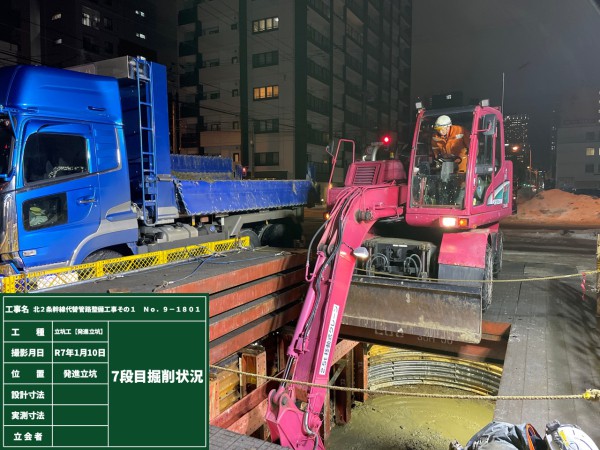

12月・1月の作業は主に北15条西3丁目において、地盤改良工・立坑掘削を行います。
交通規制の形が変化するのでご注意ください。
よろしくお願いいたします。
おかげさまで、3月末時点で50%弱の進捗となりました。

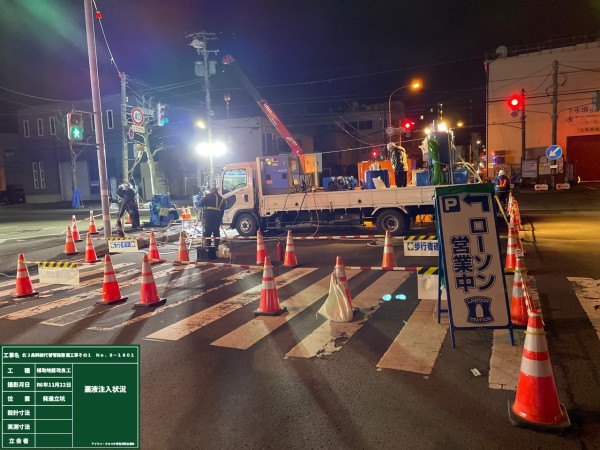

現在作業は推進工と薬液注入工の2班施工を行っており、
作業帯・車線規制も多くなりご迷惑をお掛けしております。
これからも2班施工がしばらくの間続きますが、
より安全に進めていきたいと思いますので、引き続きよろしくお願いいたします。

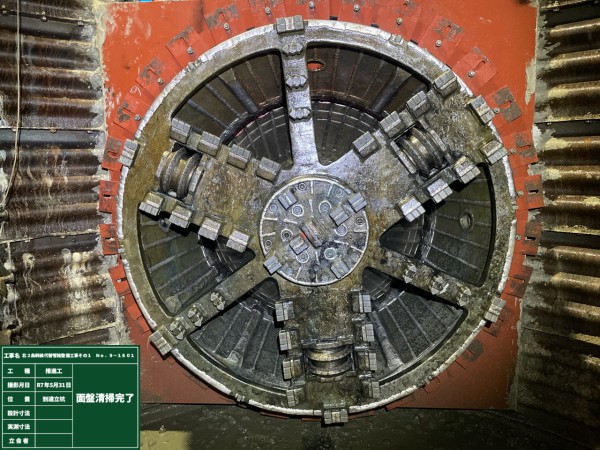

5月24日無事に到達いたしました。
6月3日現在マシンの回収作業等を行っており、

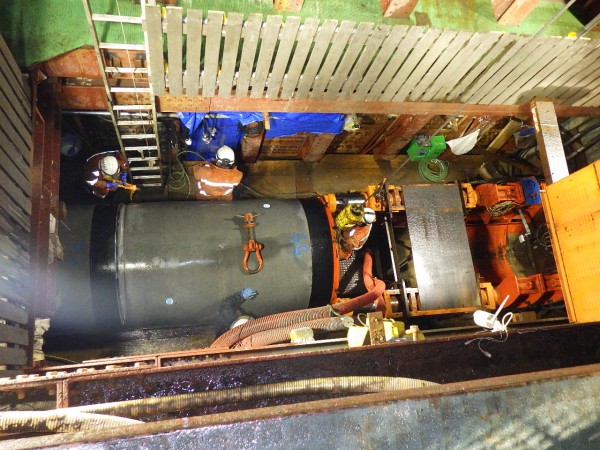

これより水道管の本管挿入準備に移っていきます。
また、比較的音の大きな作業について、昼間の施工も検討中です。
引き続きよろしくお願いいたします。

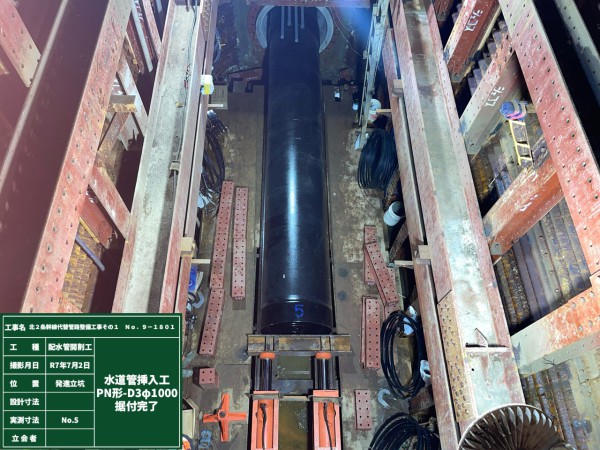

いよいよ本管の施工が始まりました。
6.0mの水道管を立坑内に吊降ろす作業は夜間施工で行っております。
クレーンの旋回時、歩行者・一般車両に充分気を付けながら7月中旬頃までの予定です。

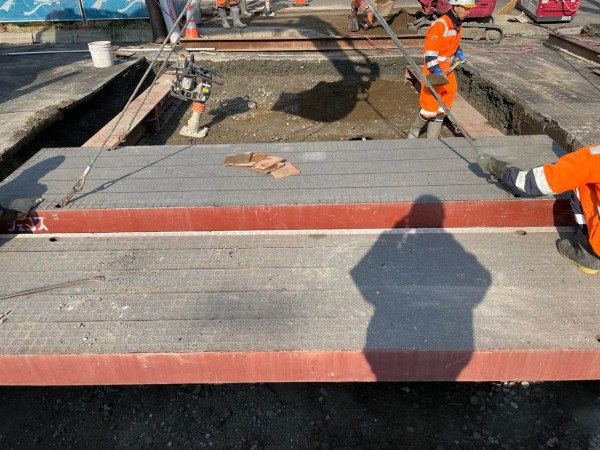

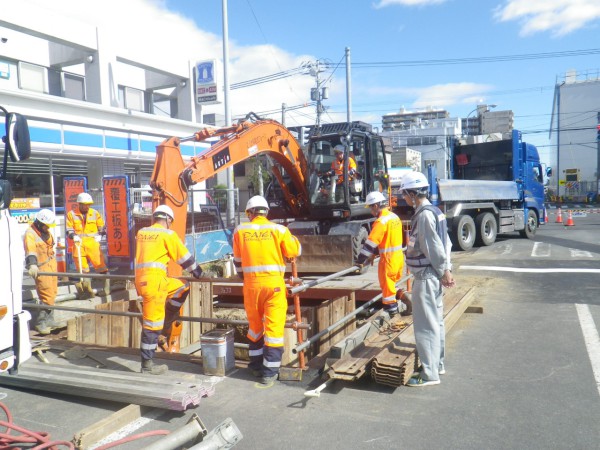

現場は立坑の作業から開削作業へと移り、規制形態の変更が多くなっておりますので、
ご通行の際はご注意ください。
道路横断部での開削作業は10月上旬頃までの予定です。

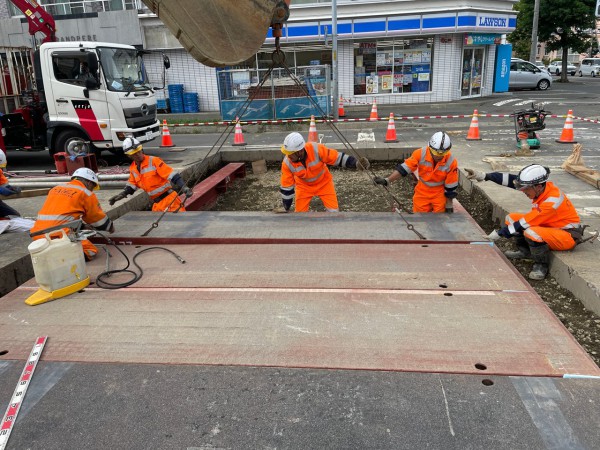

予定通り開削工の横断部分から2次施工へと移りました。
交通規制については主に歩道側での作業となり、交差点付近で車線変更となる為、
通行される際は引続きご注意ください。
いよいよ最後の開削箇所での作業を開始しました。
この作業は11月末までの作業を予定しており、

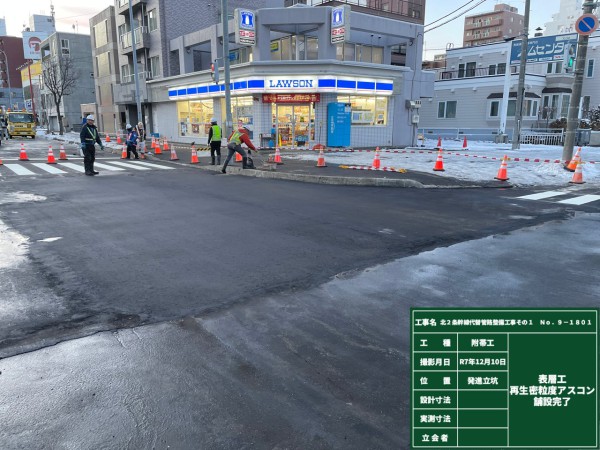

12月上旬より舗装復旧を行い、年内に北15条側の施工完了を
目指しております。
最後まで安全第一で進めたいと思います。
よろしくお願いいたします。
おかげさまで無事に工事を完了することができました。
長期間に渡りご近隣、ご通行の皆様にご協力いただきましたこと、
心より感謝申し上げます。
ありがとうございました。
