現場レポート

トップページ > 現場レポート一覧 > 高速電車走行路補修工事(南北・東西線)

高速電車走行路補修工事(南北・東西線)

〇工期:令和6年9月17日~令和7年3月24日
〇工事場所:札幌市地下鉄 南北線・東西線
〇工事内容:本工事は、地下鉄走行路の補修工事です。

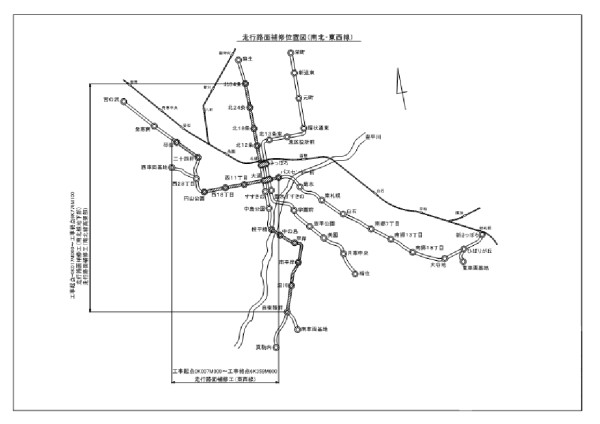

【 施工箇所 】

【東西線 】

中央案内軌条式鉄道(ゴムタイヤ車両)

地下鉄車両の台車札幌市の地下鉄の大きな特徴は、中央に案内軌条を設置し、軌条を中心に走行路を左右に配置した中央案内軌条式鉄道です。

案内軌条をゴムタイヤにより両側を挟み操行するとともに、走行輪にもゴムタイヤを使用した鉄道です。

(札幌市交通局H.P.より)






○本工事では、走行路の補修を行います。
○走行路は南北線と東西線で異なるので、補修工程も異なります。
【 補修工程 】
(南北線高架部)
 走行路面ケレン(既設舗装削り取り)→ プライマー塗布 → 骨材散布 → エポキシ樹脂舗装
(南北線地下部)
 道床コンクリートのはつり・削孔 → シール → 隔膜塗布 → エポキシ樹脂ボンド注入 → エポキシ樹脂舗装
(東西線)

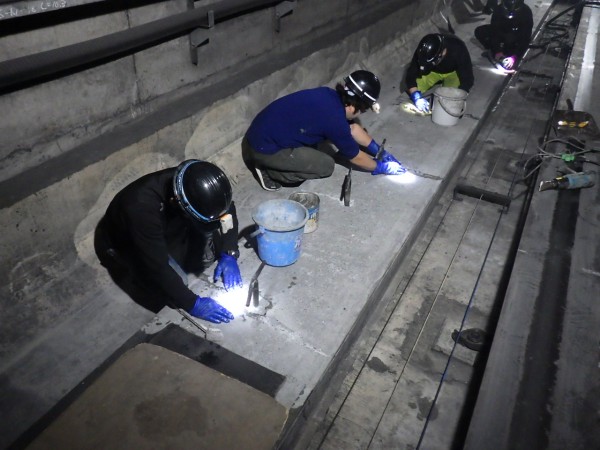

 鋼板削孔 → 道床削孔 → アンカー(異形棒鋼)溶接 → エポキシ樹脂ボンド注入 → 仕上げ

【 工事の進捗状況 】

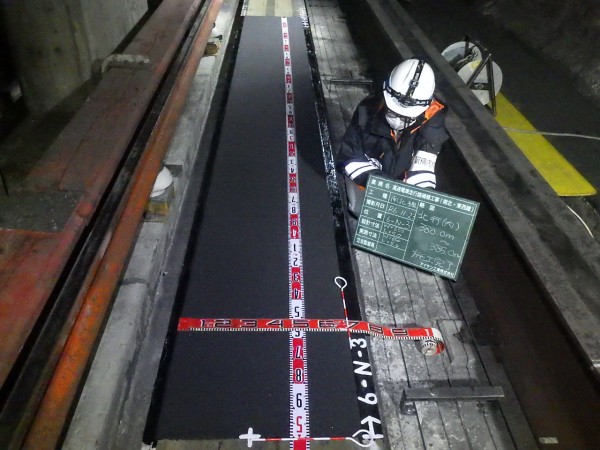

○10月は現地測量を行った後、南北線高架部において走行路の補修を行いたしました。

工事の進捗率:9%

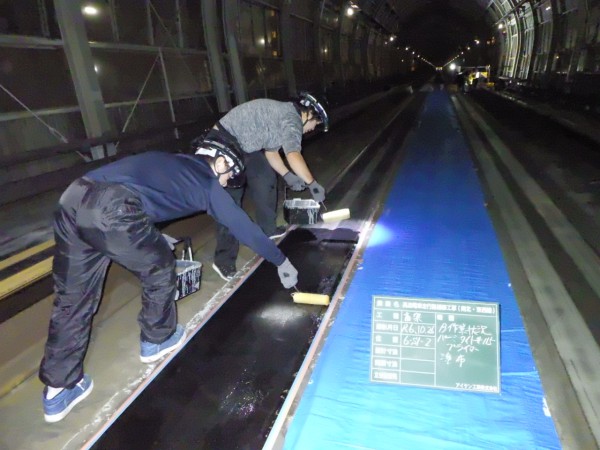

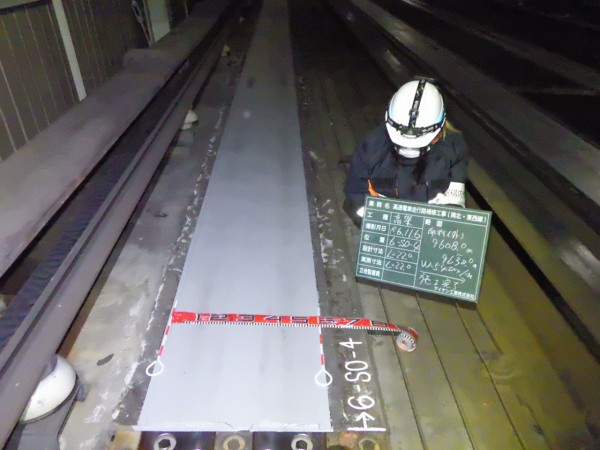

【 プライマー塗布状況 】

                 ○11月は引き続き南北線高架部において走行路の補修行った後、中旬から南北地下部にお
                  いて走行路の補修を行いました。

工事の進捗率:32.5

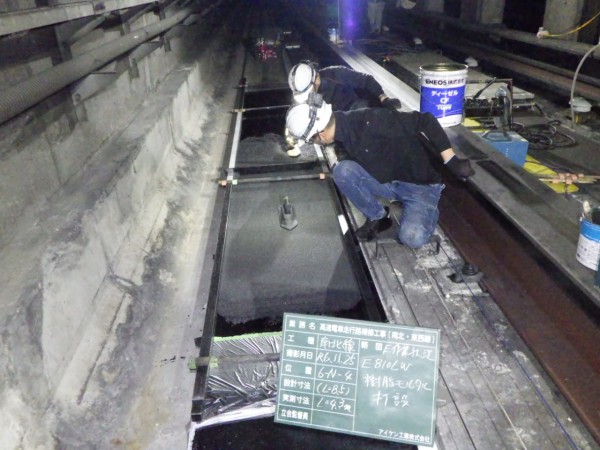

【 エポキシ樹脂モルタル打設状況 】

                 ○12月は引き続き南北線地下部において走行路の補修行い、南北線の補修工事は全て終わりました。

工事の進捗率:56.8%

【 シール材塗布状況 】

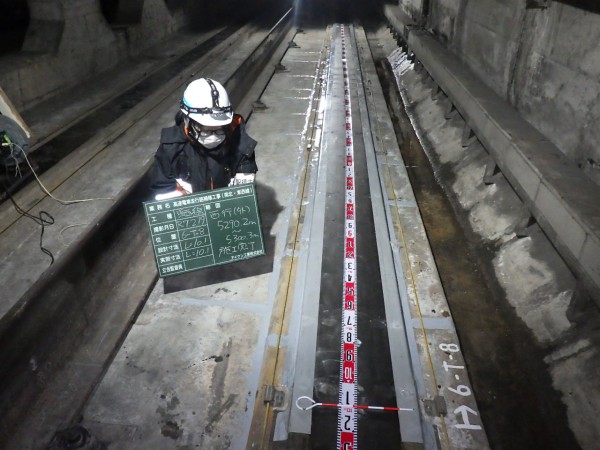

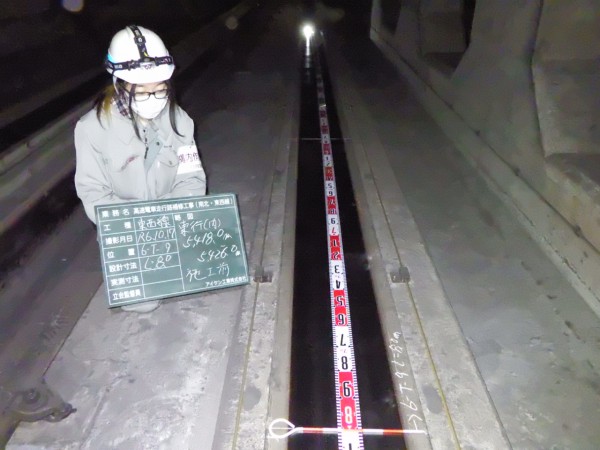

○1月からは、東西線において走行路の補修を行いました。

工事の進捗率:75.3%

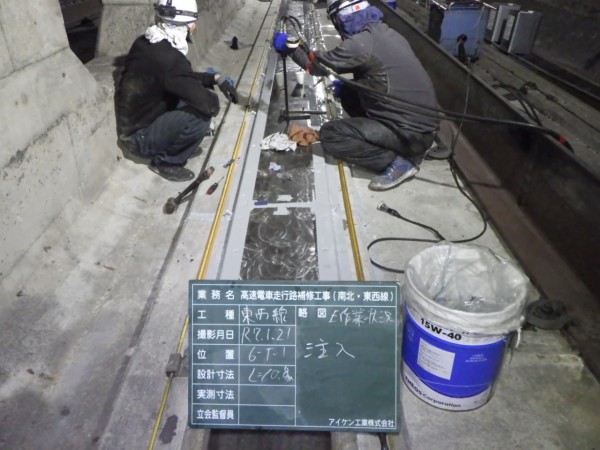

【 エポキシ樹脂ボンド注入状況 】


○2月、3月も引き続き東西線において走行路の補修を行い、無事工事を終えることができました。

工事完了のお知らせ

〇令和7年3月下旬、工事は事故なく無事に終えることができました。

○本工事が地下鉄の安全な運行の一助となれば幸いです。

ご協力、誠にありがとうございました。

【 南北線地下部 】

【 南北線高架部 】

【 東西線 】
^
