トップページ > 現場レポート一覧 > 南区月見橋添架管(水管橋)整備工事(架替)

南区月見橋添架管(水管橋)整備工事(架替)

〇工期:令和7年3月5日~令和7年9月30日
〇工事場所
 札幌市南区定山渓温泉東3丁目・定山渓温泉西3~4丁目
〇工事内容
 南区定山渓温泉東3丁目にある月見橋周辺において水道管の耐震化を行う工事です。
 内径300mmの配水管について、橋に添架されている水道管の架け替えとその前後の埋設部分の敷設替えを行います。

                 工事期間中は何かとご迷惑をお掛けすることと思いますが、何卒宜しくお願い致します。

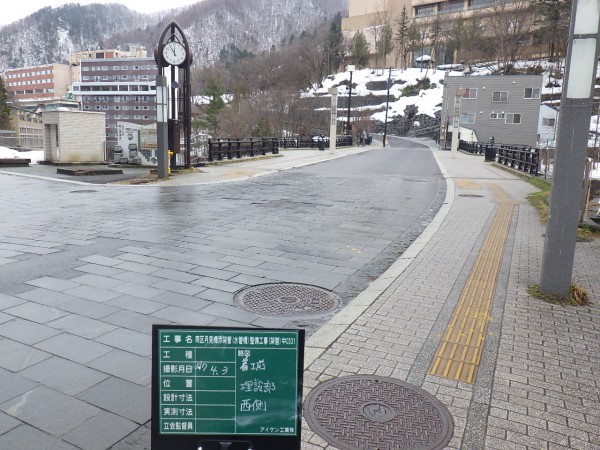

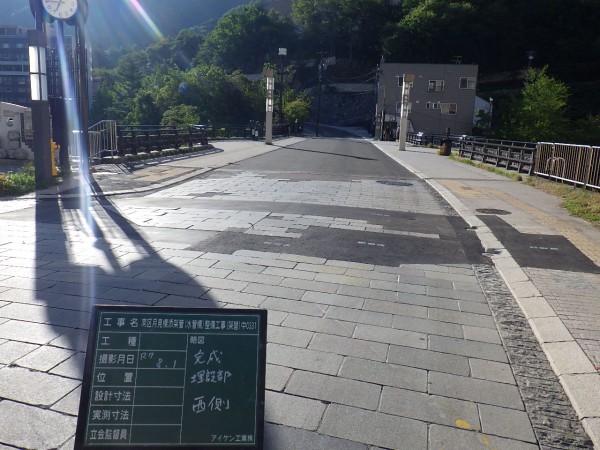

【 施工箇所 】

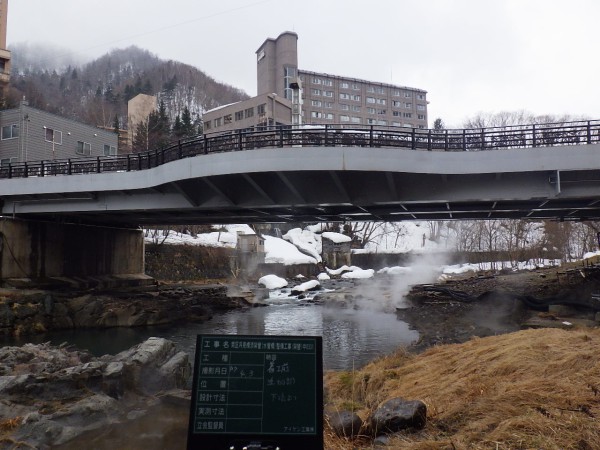

【 月見橋】

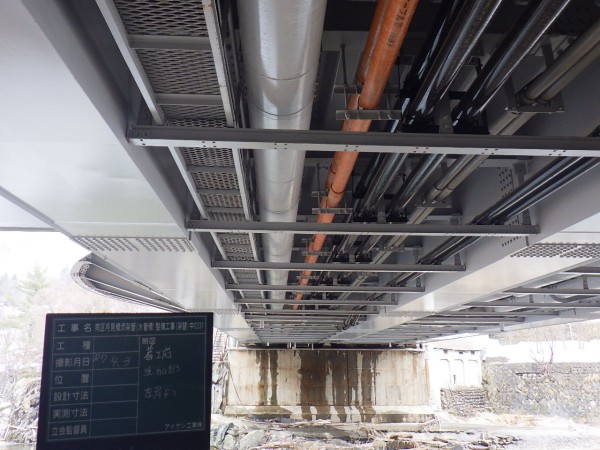

【 月見橋添架部】

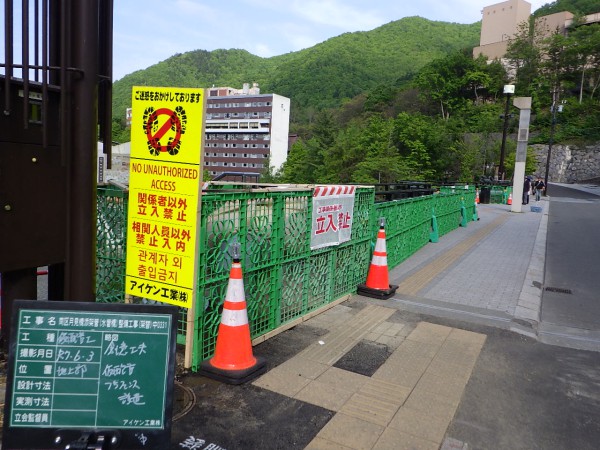

【 交通規制について 】

○交通誘導員を配置し、交通誘導を行いました。

現在、交通規制は行っておりません。

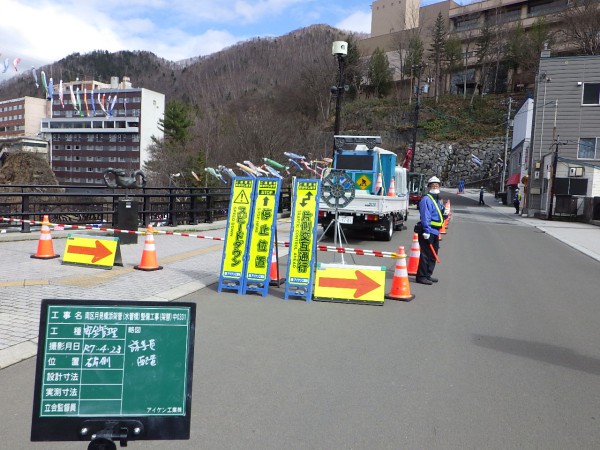

【 交通規制、誘導員配置状況 】

【 工事の進捗状況 】

○4月は、現地調査と地下埋設物の位置や深さを確認する試験掘りを行いました。

工事の進捗率:9.8%

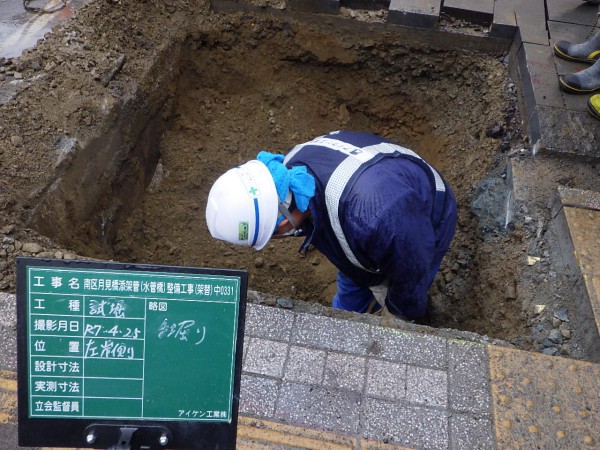

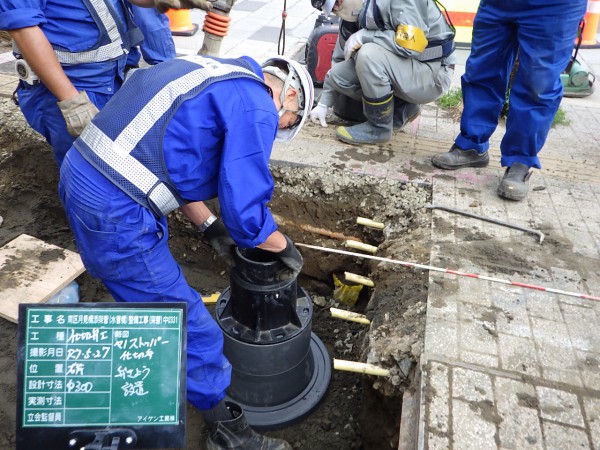

【 試験掘り状況 】

              ○5月は中旬まで引き続き試掘を行った後、仮配管を行なうための仕切弁等の設置を行いました。

工事の進捗率:28.9%

【 仕切弁設置状況 】


              ○6月上旬に仮配管を設置し、安全確保のためフェンスで囲っております。

歩道が一部狭くなっておりますので、ご通行の際はご注意ください。


              ○6月は仮配管を設置した後に足場を設置し、既設の添架管を撤去して新しい管の設置を行いました。

工事の進捗率:53.2%

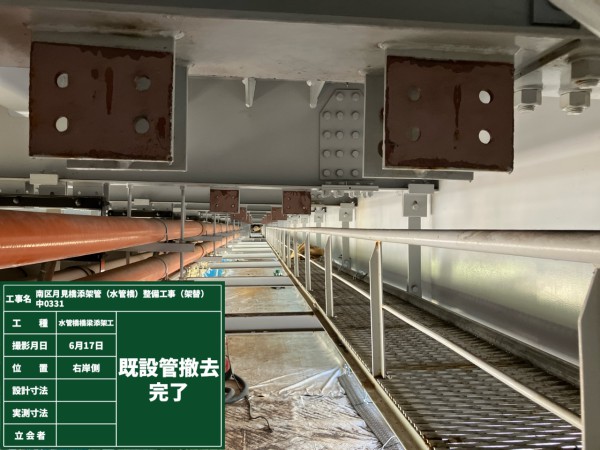

【 既設添架管撤去完了 】


              ○7月は埋設部分の入替(耐震管)と仮配管の撤去、縁石等の復旧を行い、無事作業を終えることができました
              〇本工事終了後に道路工事を行なうことから、舗装については仮復旧となっております。

工事の進捗率:87.5%

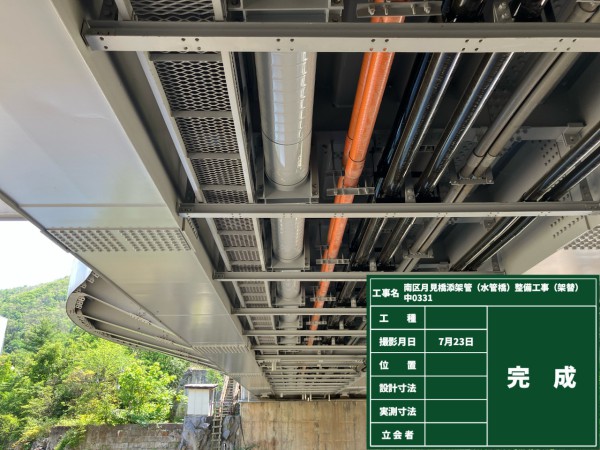

【 添架管設置完了 】

【 管布設完了(仮復旧状況) 】

工事完了のお知らせ

〇令和7年8月上旬、工事は事故なく無事に終えることができました。
〇工事期間中、皆さまには大変ご御迷惑をお掛け致しました。
ご協力、誠にありがとうございました。
^
