トップページ > 現場レポート一覧 > 国庫補助事業 南の沢5号橋ほか1橋ほか工事

国庫補助事業 南の沢5号橋ほか1橋ほか工事

〇工期:令和7年4月1日~令和8年2月25日
〇工事場所:札幌市南区南の沢1844番44地先ほか
〇工事内容:橋の補修(2か所)と車道舗装の更新(1か所)を行う工事です。
〇工事の場所及び工事内容
      【工事場所】                【工事内容】
 ① 札幌市南区南の沢1844番44地先 南の沢5号橋   橋梁補修(舗装、橋面防水、伸縮継手、防護柵、地覆補修)
 ② 札幌市南区川沿2条4丁目4-1     川沿くるみ橋   橋梁補修(舗装、橋面防水、伸縮継手、ひび割れ補修)
 ③ 札幌市南区白川1814-100ほか  石山線      路面補修(切削、舗装、区画線)

工事期間中は何かとご迷惑をお掛けすることと思いますが、何卒宜しくお願い致します。

【 ① 南の沢5号橋 】

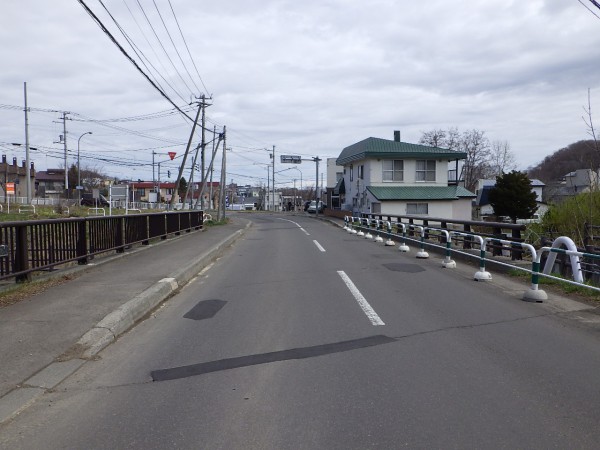

 ② 川沿くるみ橋

 ③ 石山線

【 交通規制について 】

○交通誘導員を配置し、交通誘導を行いました。

現在、交通規制は行っておりません。

交通規制状況

                ① 南の沢5号橋     規制なし
                ② 川沿くるみ橋     規制なし
                ③ 石山線        規制なし

【 工事の進捗状況 】

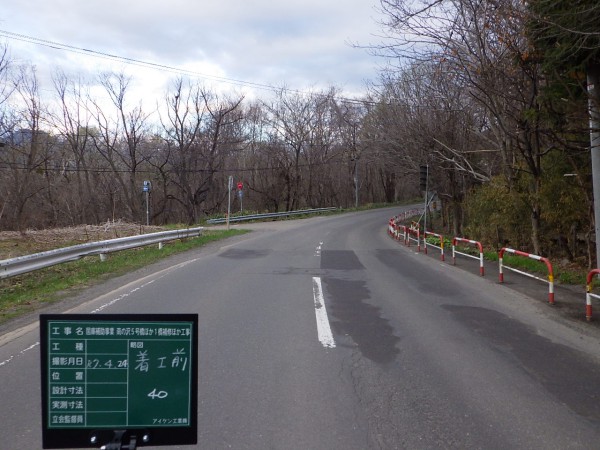

○4月は、下旬より現地の調査を行いたしました。

工事の進捗率:1.0%

              ○5月は引き続き現地調査を行った後に石山線の測量を行い、6月上旬に既設舗装の切削を行いました。

工事の進捗率:4.0%

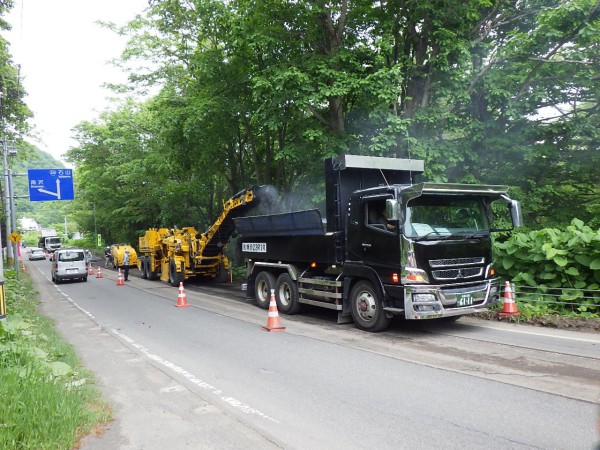

【 舗装切削状況( 石山線)

              ○6月は切削後に、既設舗装部のクラック補修と舗装の打ち替えを行いました。

工事の進捗率:14%

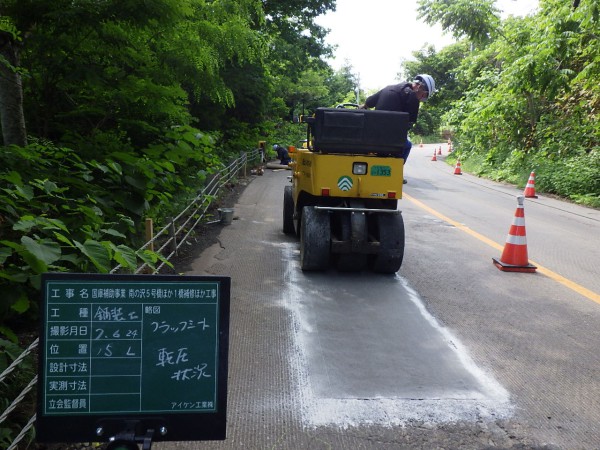

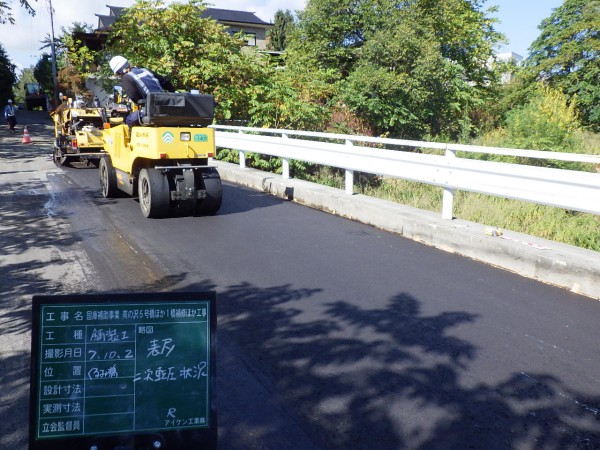

【 クラックシート貼り付け状況( 石山線)

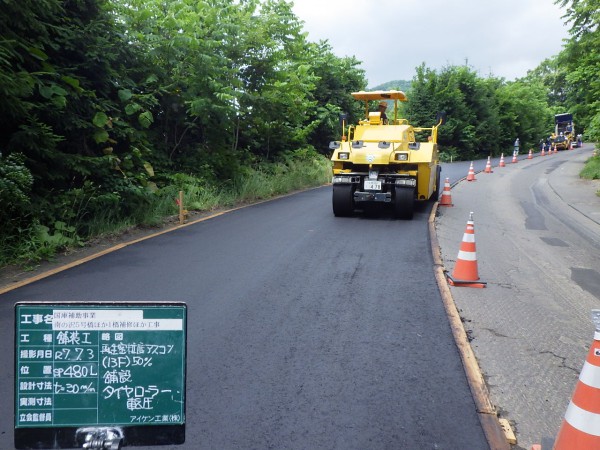

              ○7月は上旬に舗装復旧及び区画線の施工を行ない、無事石山線での工事は終わりました。

工事の進捗率:23%

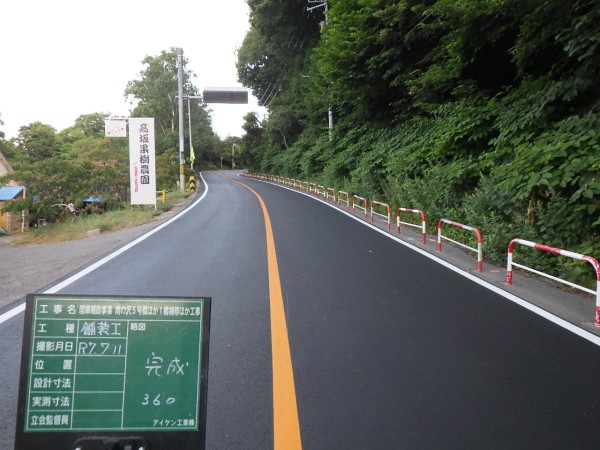

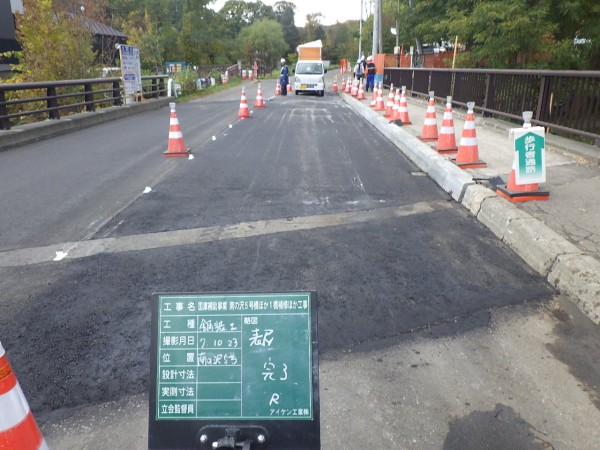

【 舗装復旧状況( 石山線)

【 現場完成( 石山線)

              ○8月から南の沢5号橋及び 川沿くるみ橋の橋梁補修工事を行います。

              ○8月は下旬に工事標識を設置し、現地調査を行いました。

工事の進捗率:29%

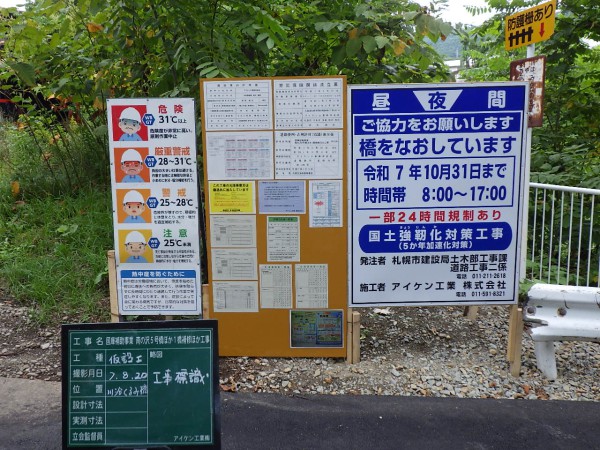

【 工事標識状況( 川沿くるみ橋

              ○9月は、川沿くるみ橋においてひび割れ補修を行った後、路面補修(切削、舗装)を行いました。

工事の進捗率:48%

【舗装転圧状況( 川沿くるみ橋

              ○10月は、以下の工事を行いました。
                ① 南の沢5号橋 中旬から舗装の切削・復旧を行い、伸縮装置の設置を行いました。
                ② 川沿くるみ橋 上旬から舗装を行い、伸縮装置設置と防護柵の一部取替えを行いました。
                ③ 石山線    工事終了

工事の進捗率:59%

【 舗装完了( 南の沢5号橋

    ○11月は、以下の工事を行ないました。
                ① 南の沢5号橋 上旬に吊り足場の設置を行い、既設の高欄を撤去した後に
                        地覆コンクリート打設・養生を行いました。
                ② 川沿くるみ橋 工事終了
                ③ 石山線    工事終了

工事の進捗率:75%

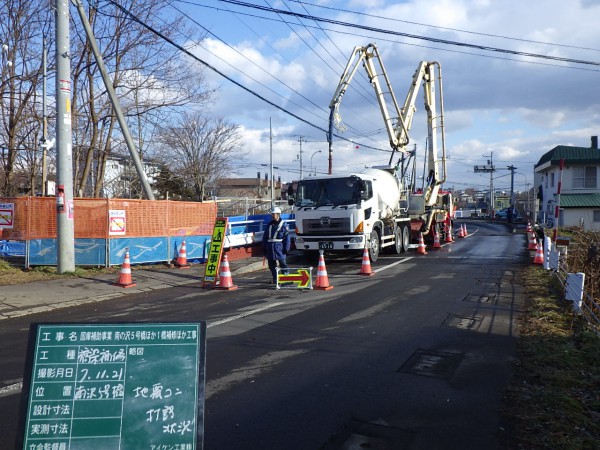

【 地覆コンクリート打設 南の沢5号橋

              ○12月は、以下の工事を行ないました。
                ① 南の沢5号橋 高欄を設置した後に歩道部の舗装復旧・伸縮装置の設置を行い、
                        足場を撤去・片付けを行い工事を終了しました。
                ② 川沿くるみ橋 工事終了
                ③ 石山線    工事終了

工事の進捗率:100%

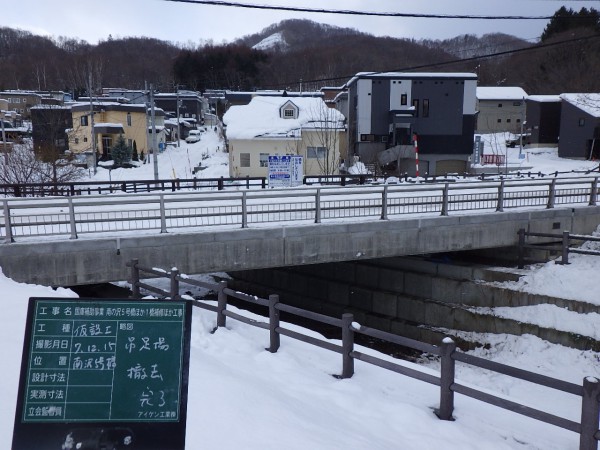

【 足場撤去完了( 南の沢5号橋

工事完了のお知らせ

〇令和6年11月下旬、工事は事故なく無事に終えることができました。
〇工事期間中、皆さまには大変ご御迷惑をお掛け致しました。
ご協力、誠にありがとうございました。

【 現場完成( 南の沢5号橋

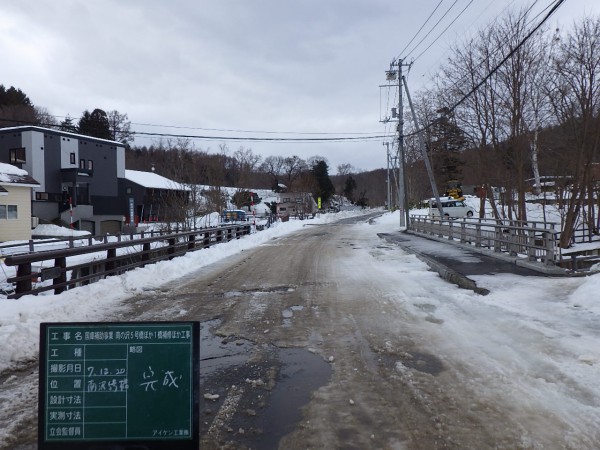

【 現場完成( 川沿くるみ橋
^
