トップページ > 現場レポート一覧 > 市債務負担行為 新川処理区八軒7条東2丁目ほか下水道新設工事

市債務負担行為 新川処理区八軒7条東2丁目ほか下水道新設工事

〇工期:令和7年4月2日~令和8年2月15日
〇工事場所:札幌市西区八軒7条東2丁目ほか
〇工事内容:浸水対策として下水道管の新設・拡充を行う工事です。
〇この工事では、地下推進工法と開削工法により工事を行ないます。

工事期間中は何かとご迷惑をお掛けすることと思いますが、何卒宜しくお願い致します。

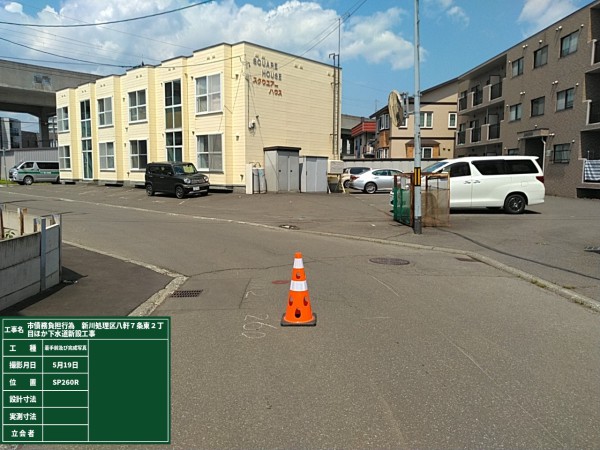

(推進工法による施工箇所)

(開削工法による施工箇所)

                ○推進工法は、下図のように立坑と呼ばれる縦穴から下水道管を横に押し込んでいきます。
                〇開削工法は、一般的に行われる掘って管を布設していきます。

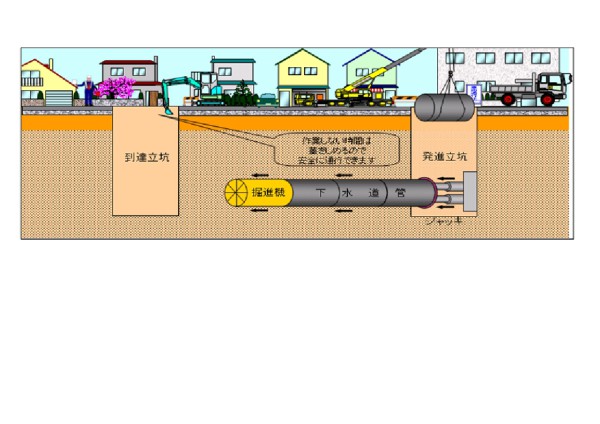

(推進工法の説明図)

【 交通規制について 】

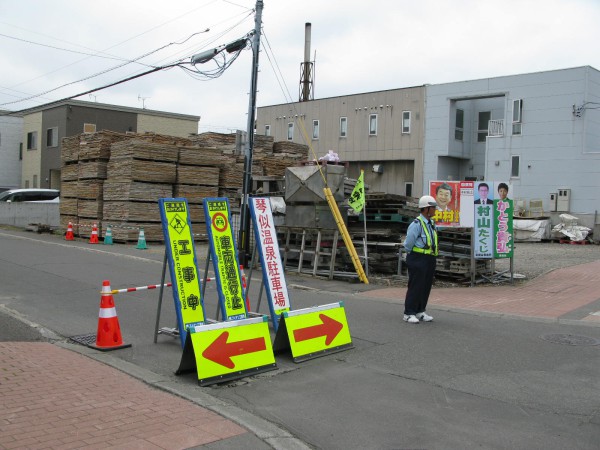

○交通誘導員を配置し、交通誘導を行いました。

現在、交通規制は行っておりません。

                 ≪八軒東16号線≫ 通行に支障なし
                 ≪八軒7条東1丁目2号線≫ 通行に支障なし
                 ≪八軒7条東1丁目3号線≫ 通行に支障なし

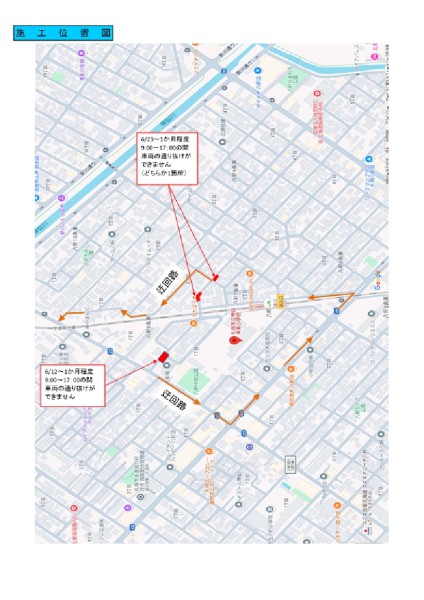

( 交通規制状況 )

                 〇6月12日より本格的に工事が始まり、一部通行止めの規制を行うことから周知のお知らせをしました
                 〇下図を参考に迂回をお願いしました。


この下の(PDFファイル)をクリックしていただくと、
より大きくて鮮明な「迂回ルート図」を見ることができます。
👇

【 工事の進捗状況 】

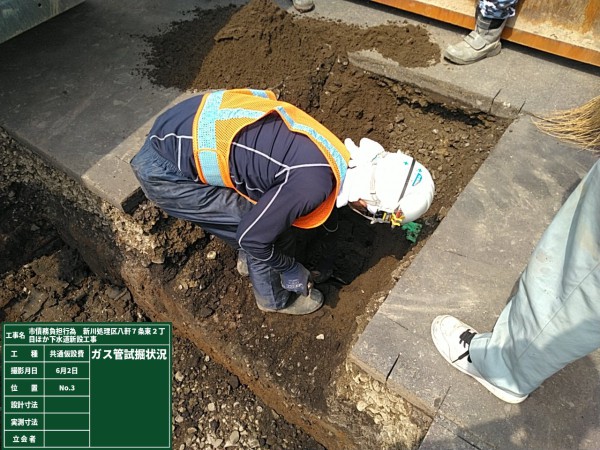

                 ○5月から6月上旬にかけて、現地の調査及び測量を行い、試掘調査を行いました。

工事の進捗率:3.1

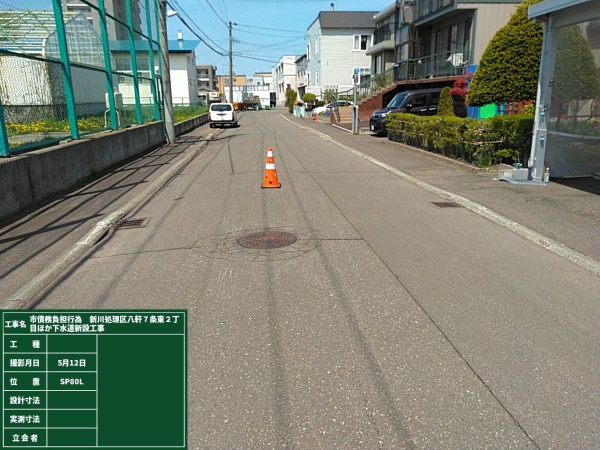

( 試掘状況 )


                 ○6月は既設下水道管内調査及び観測孔設置を行なった後、3か所の立坑において施工を行いました。
                 ≪八軒東16号線≫

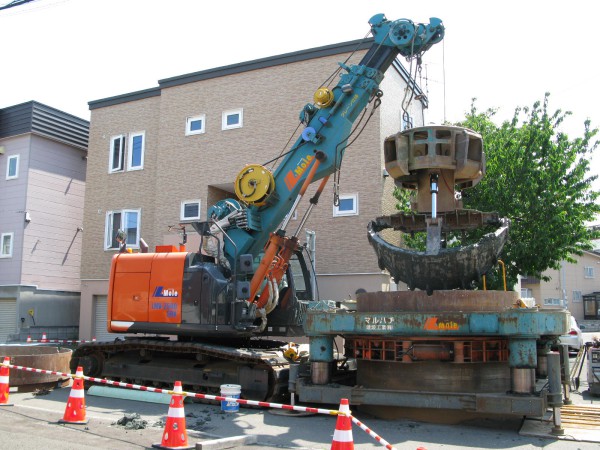

                      〇No.2、3立坑:鋼製ケーシングを使用した立坑設置
                 ≪八軒7条東1丁目2号線≫
                      〇No.5立坑:薬液注入による地盤改良 → 路面覆工板の設置 → 掘削

工事の進捗率:16%

( 鋼製ケーシングを使用した立坑設置状況 )


                 ○7月は、以下の施工を行いました。
                 ≪八軒東16号線≫
                      〇No.2立坑:推進に向けた準備 → 推進 → 推進到達
                 ≪八軒7条東1丁目2号線≫
                      〇No.5立坑:立坑掘削 → 副管設置
                 ≪八軒7条東1丁目3号線≫
                      〇施工なし

工事の進捗率:37%

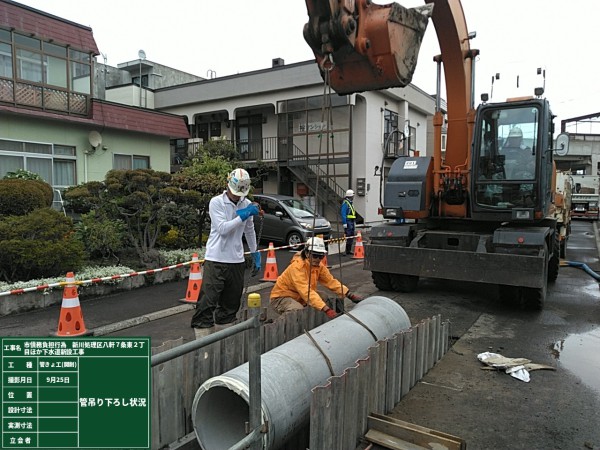

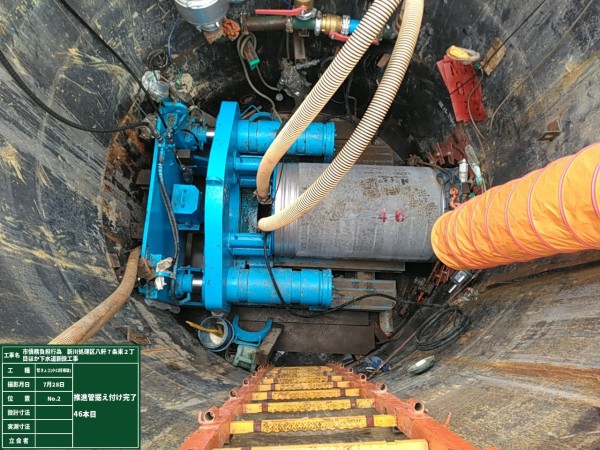

( 推進状況 )


                 ○8月は、以下の施工を行いました。
                 ≪八軒東16号線≫
                      〇No.3立坑:推進に向けた準備 → 推進工 → 推進到達
                 ≪八軒7条東1丁目2号線≫
                      〇No.5立坑:人孔設置・既設管復旧 → 埋戻し・覆工撤去・舗装仮復旧
                 ≪八軒7条東1丁目3号線≫
                      〇下旬から、開削工法による管布設工事

工事の進捗率:59%

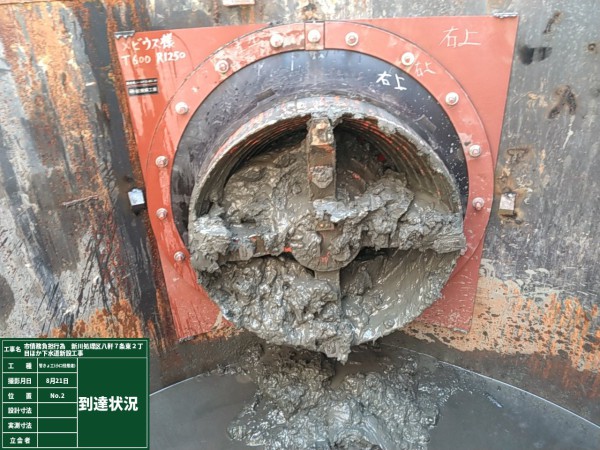

( 推進到達状況 )


                 ≪八軒7条東1丁目3号線≫
                      〇開削工法による管布設工事を行いました。

工事の進捗率:70%

( 管布設状況 )


                 ○10月は、以下の施工を行いました。
                 ≪八軒東16号線≫
                      〇立坑内にマンホールを設置して埋戻しを行った後、開削工法による管布設工事を行いました。
                 ≪八軒7条東1丁目3号線≫
                      〇引き続き開削工法による管布設工事を行いました。

工事の進捗率:80%

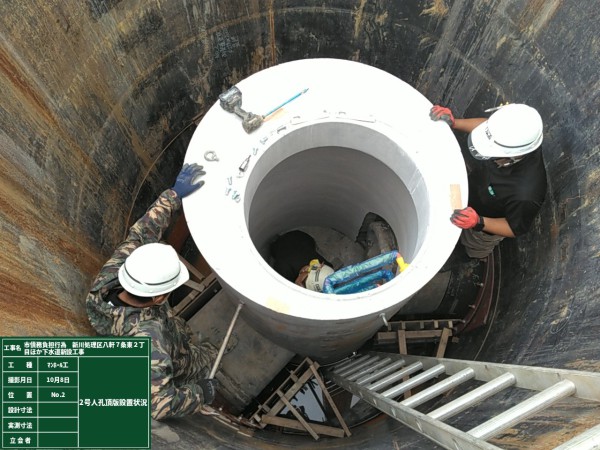

マンホール設置し状況 )


                 ○11月は、以下の施工を行いました。
                 ≪八軒東16号線≫
                      〇引き続き開削工法による管布設工事を行なった後、下旬に舗装復旧を行いました。
                 ≪八軒7条東1丁目2号線≫
                      〇上旬に舗装復旧を行いました。
                 ≪八軒7条東1丁目3号線≫
                      〇上旬に舗装復旧を行いました。

工事の進捗率:95%

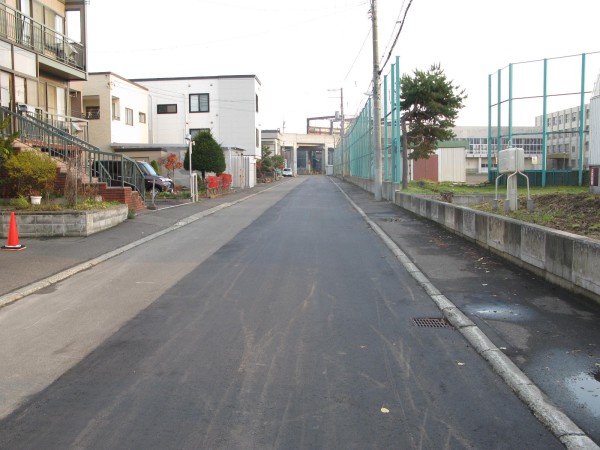

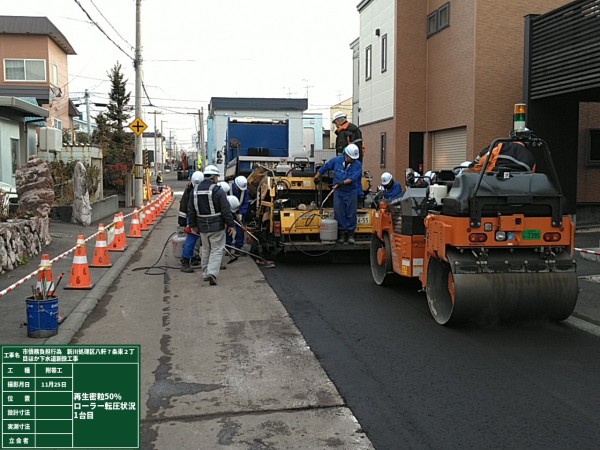

舗装復旧施工状況 )

                 ○12月は以下の施工を行い、中旬に片付けを行い現場は終了しました。
                 ≪八軒東16号線≫
                      〇交差点に停止線を復旧しました
                 ≪八軒7条東1丁目2号線≫
                      〇施工終了
                 ≪八軒7条東1丁目3号線≫
                      〇施工終了

工事の進捗率:96%

停止線復旧状況 )

施工完了のお知らせ

〇令和6年12月中旬、施工は事故なく無事に終えることができました。
〇工事期間中、皆さまには大変ご御迷惑をお掛け致しました。
ご協力、誠にありがとうございました。

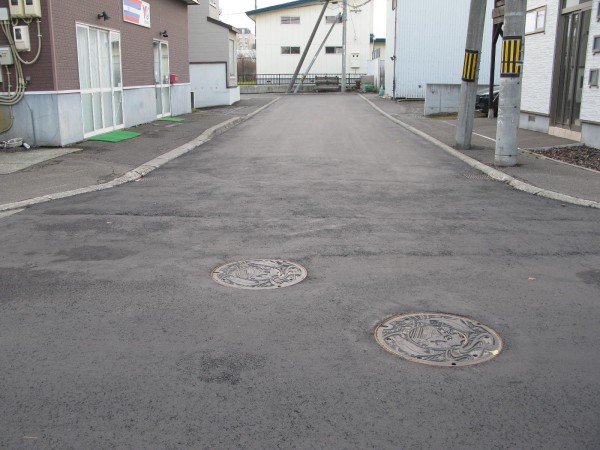

八軒東16号線 )


八軒7条東1丁目2号線 )

八軒7条東1丁目3号線 )

^
