〇工期:令和7年5月12日~令和8年3月9日
〇工事場所:札幌市南区川沿10条3丁目ほか
〇工事内容:現在大型土のうが設置されている場所に擁壁と落石を防止する柵を設置する工事です。
工事期間中は何かとご迷惑をお掛けすることと思いますが、何卒宜しくお願い致します。
【工事の内容】
〇工事は、以下の順で行います。
既設構造物撤去 → 親杭建込 → 足場設置 → PC板設置 → 埋戻し・コンクリート打設
→ 落石防止柵設置 → 足場撤去 → 後片付け

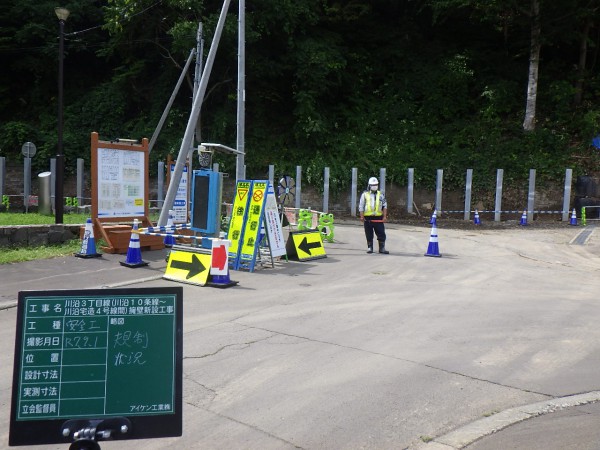

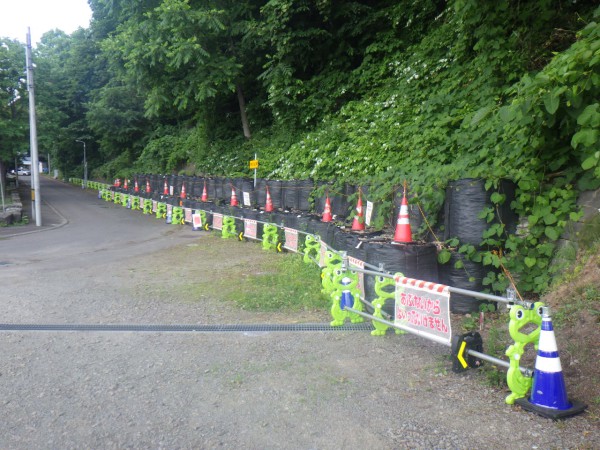

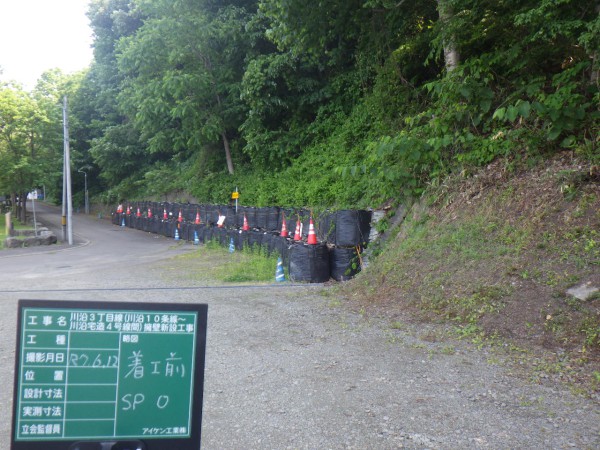

○6月は工事看板を設置し、現地の調査・測量及び単管バリケードを設置しました。
工事の進捗率:7%

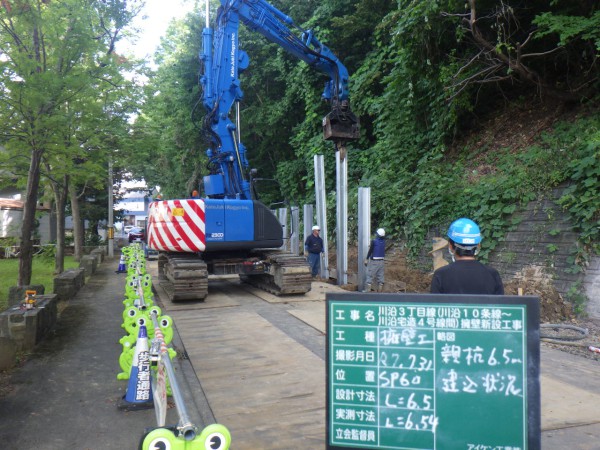

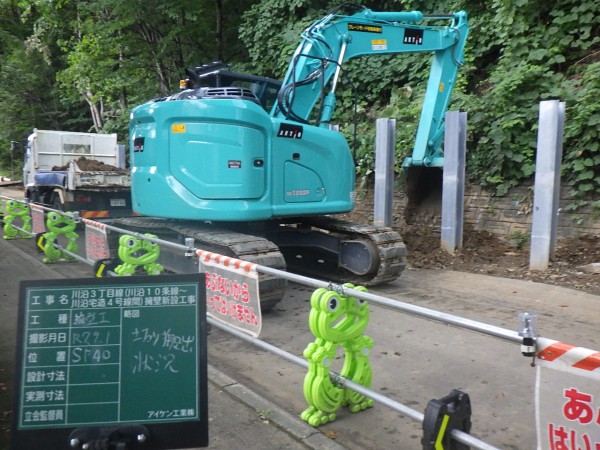

○7月は縁石等の撤去を行い、低騒音・低振動型の杭打機を使用して親杭建込を行いました。
○8月は引き続き親杭建込を行うとともに、床掘削を行いました。
○9月は足場を設置し、コンクリート板設置を行いました。

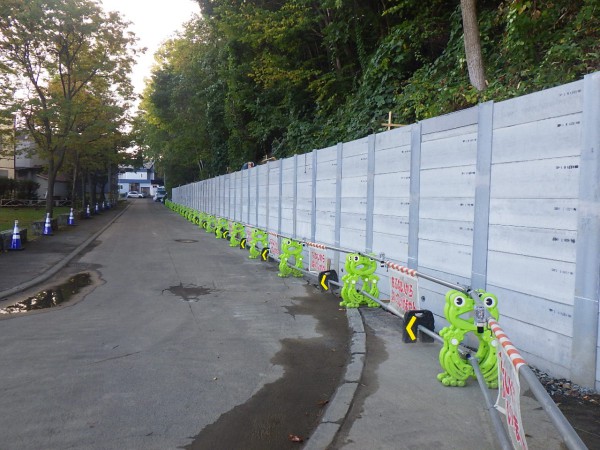

○10月は落石防止柵の基礎コンクリート打設を行い、歩道の舗装復旧を行いました。
工事の進捗率:56%

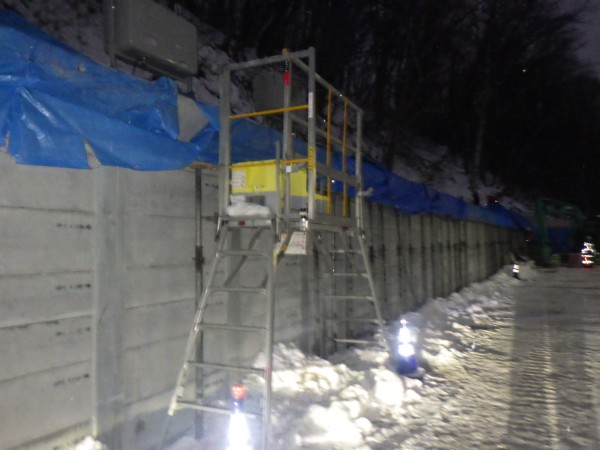

(基礎コンクリート打設状況 )
○11月は擁壁部の埋戻しを行い、擁壁の笠コンクリート打設を行いました。
○12月は擁壁部の笠コンクリート養生を行った後、被覆コンクリートの打設を行いました。
工事の進捗率:81%

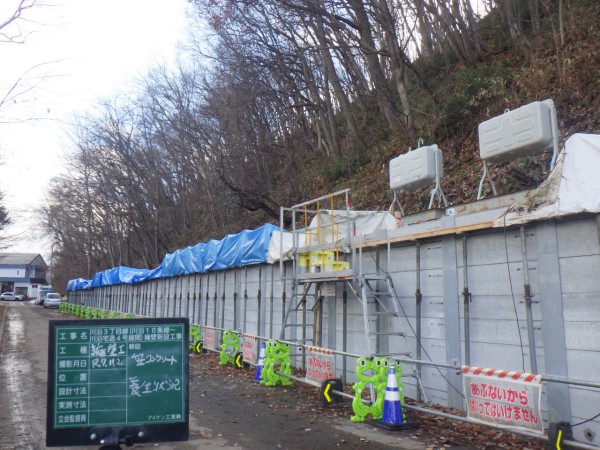

( 被覆コンクリート養生状況 )

○1月は落石防止柵支柱を建てた後、金網の取付けを行いました。
工事完了のお知らせ
〇令和7年1月下旬、工事は事故なく無事に終えることができました。
〇工事期間中、皆さまには大変ご御迷惑をお掛け致しました。
ご協力、誠にありがとうございました。

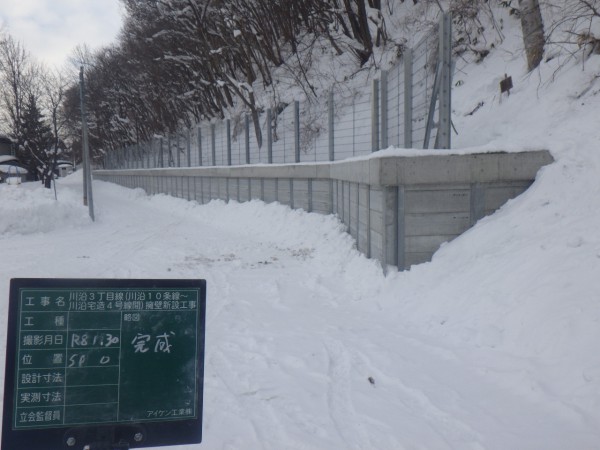

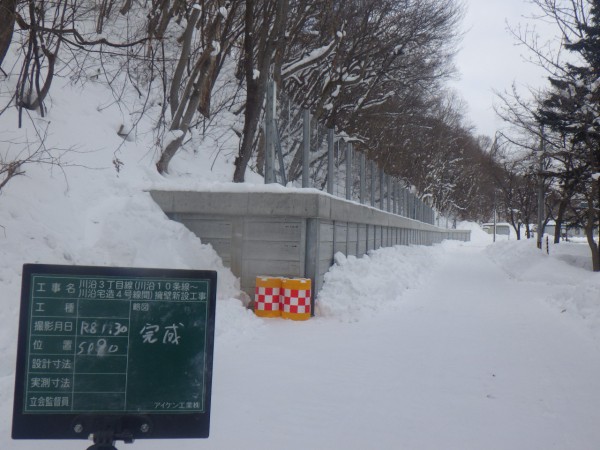

【 完成写真】
