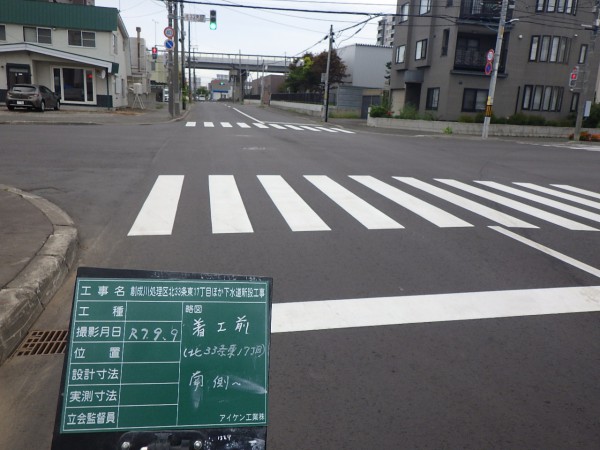

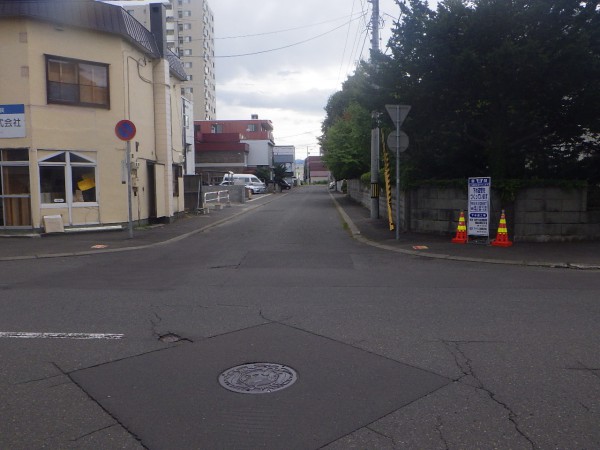

○9月は工事看板を設置し、現地の調査・測量を行いました。
工事の進捗率:3%
○10月は以下の工事を行いました。

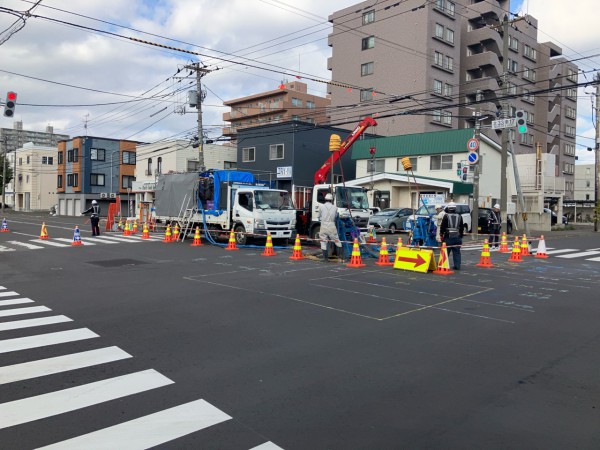

① 東区北33条東17丁目 薬液注入による補助地盤改良工

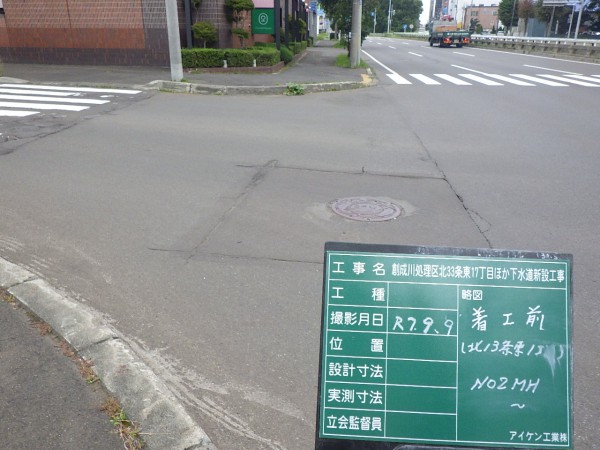

② 東区北13条東1丁目 現地測量
③ 白石区東札幌4条3丁目 既設管内調査

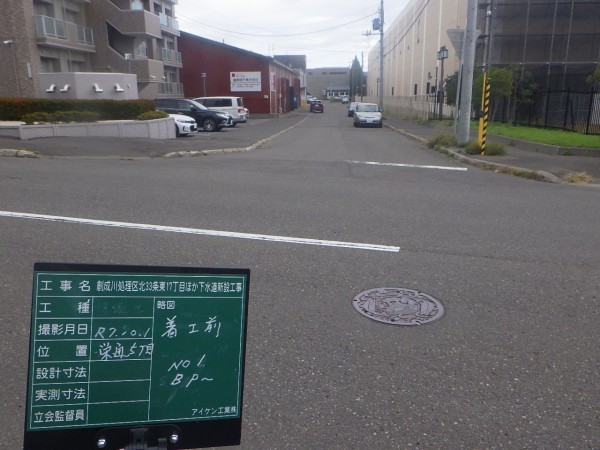

④ 札幌市白石区栄通5丁目 既設管内調査

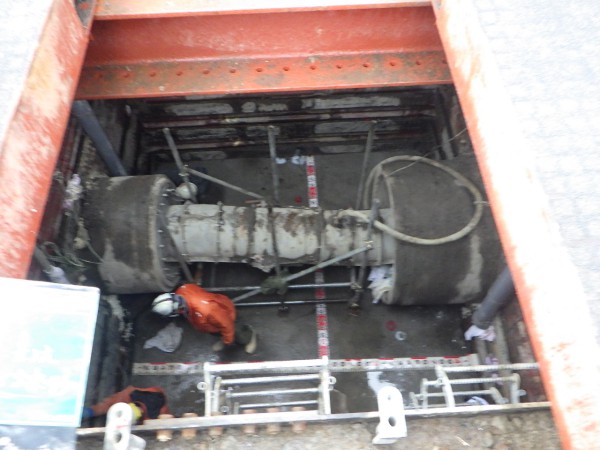

【 補助地盤改良工施工状況(北33条東17丁目 ) 】

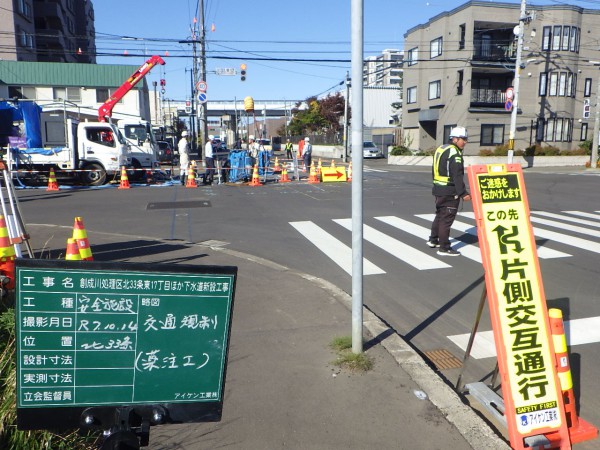

○11月は以下の工事を行いました。
① 東区北33条東17丁目 (下旬から)覆工板設置→立坑掘削・土留工
② 東区北13条東1丁目 (上旬から)開削工法による管布設(夜間)
③ 白石区東札幌4条3丁目 (中旬から)管更生工
④ 札幌市白石区栄通5丁目 (下旬から)管更生工

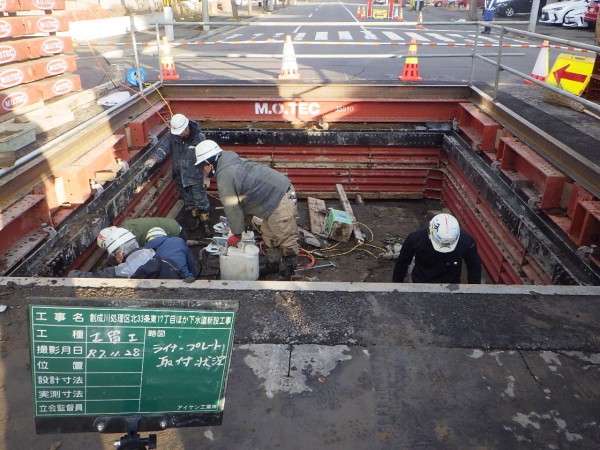

【 ライナープレート式土留め設置状況(東札幌4条3丁目 ) 】
○12月は以下の工事を行いました。
① 東区北33条東17丁目 立坑掘削を行った後、マンホール設置及び管布設を行いました。
② 東区北13条東1丁目 工事完了
③ 白石区東札幌4条3丁目 工事完了
④ 札幌市白石区栄通5丁目 (上旬まで)管更生工
○1月は以下の工事を行いました。
① 東区北33条東17丁目 マンホール設置→立坑埋戻し
② 東区北13条東1丁目 工事完了
③ 白石区東札幌4条3丁目 工事完了
④ 札幌市白石区栄通5丁目 工事完了

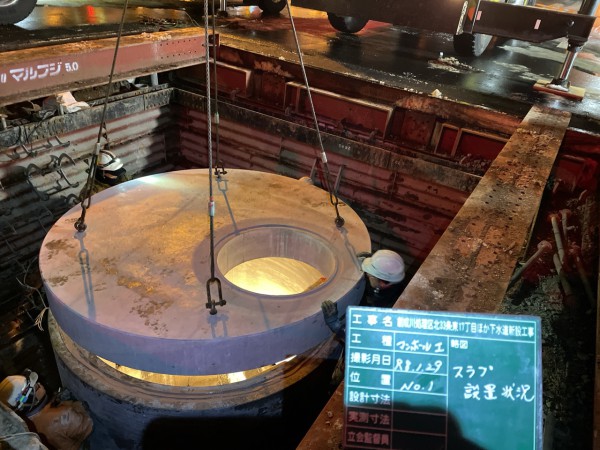

【 マンホール設置状況(北33条東17丁目 ) 】
