工期:令和3年6月14日~令和4年2月28日

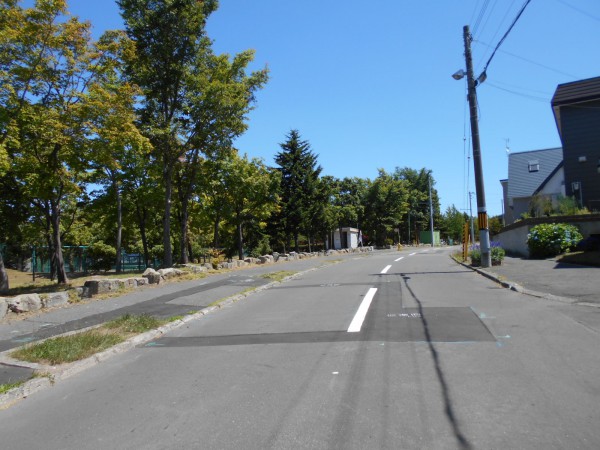

〇昨年に引き続き、札幌市清田区美しが丘2条7丁目において、大きな地震の際に発生する地表の液状化を抑制するための工事を行います。
〇工事の期間中は何かとご迷惑をお掛けすることと思いますが、何卒宜しくお願い致します。
〇このホームページでは、毎月の「施工箇所」と「工事かわら版」を掲載いたします。

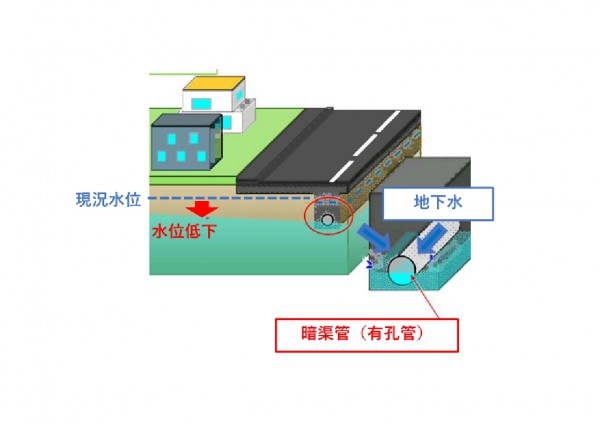

〇液状化を抑制するために、工事で道路下に暗渠管(有孔管)を設置します。
〇この暗渠管により、地下水位を低下させることで液状化を抑制するものです。
〇今回採用する工法は、レジェンド工法です。
【作業順序】
① 地下推進工法で発進立坑から到達立坑に向けて地中に鋼管を押し込みます。
② 鋼管の中に暗渠管(MPDパイプ)を挿入します。
③ ①で押し込んだ鋼管を引き抜きます。
(工法のイメージ図②)
工事完了のお知らせ。

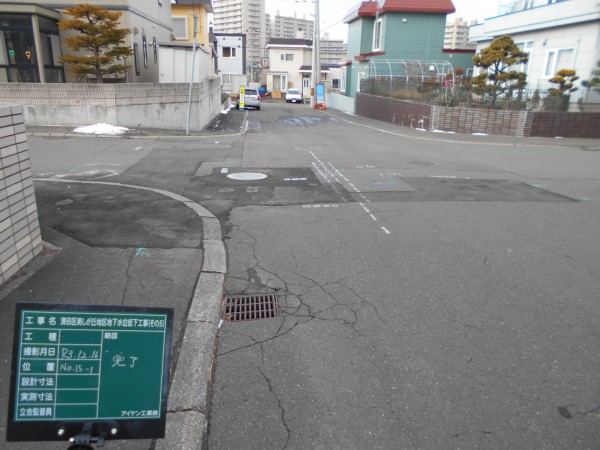

〇令和4年1月19日(水)、工事は事故なく無事に終えることができました。

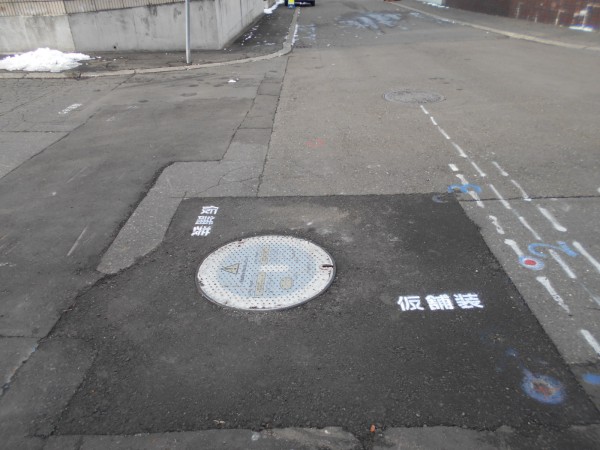

〇なお、現在は仮舗装で復旧しております。
〇最終的な舗装復旧につきましては、雪解け後に行う予定となっております。
〇工事期間中、皆さまには大変ご御迷惑をお掛け致しました。
ご協力、誠にありがとうございました。
「工事かわら版」
・毎月1回、美しが丘南公園南側に設置されている「掲示板」にて掲示するほか、このホームページでも掲載いたします。

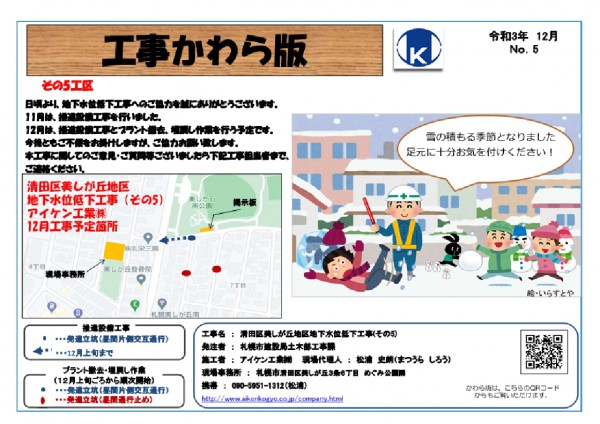

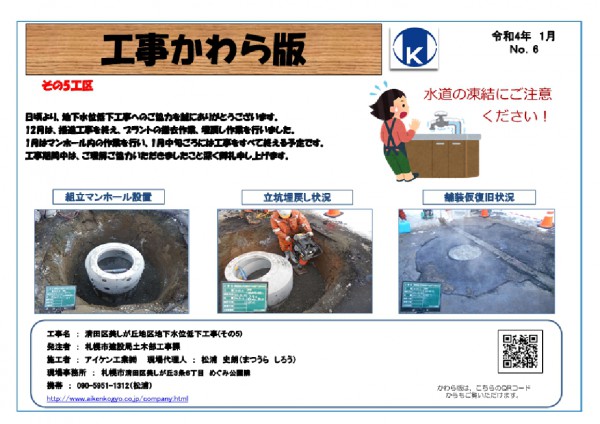

令和4年1月の「工事かわら版」
