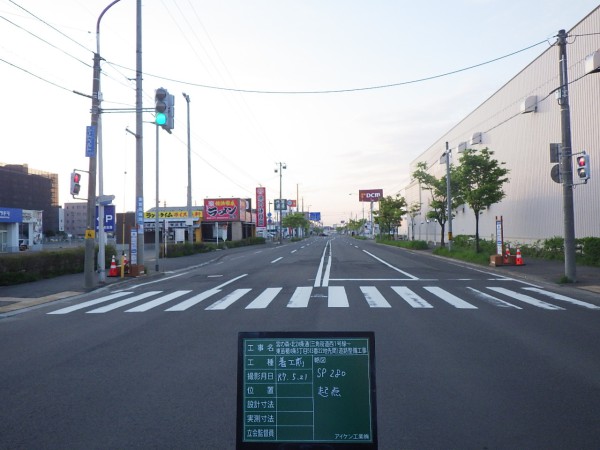

〇工期:令和7年4月14日~令和8年1月8日
〇工事場所:札幌市東区東苗穂3条2丁目ほか

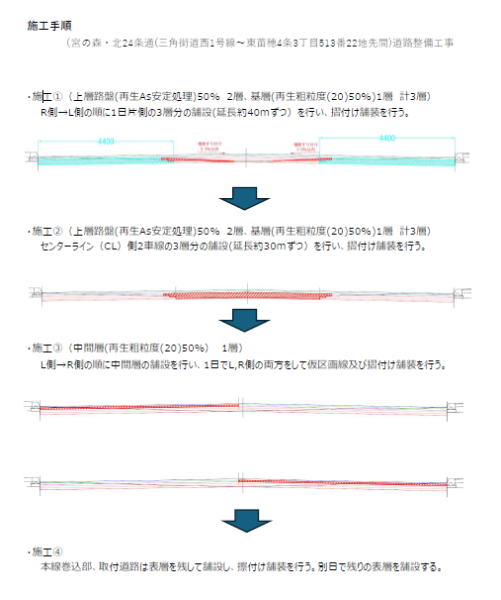

〇工事内容:現状の中央集水方式の道路構造を解消する工事です。
工事期間中は何かとご迷惑をお掛けすることと思いますが、何卒宜しくお願い致します。
この下の(PDFファイル)をクリックしていただくと、
より大きくて鮮明な「かわら版」を見ることができます。
👇
○5月は現場事務所を設置し、現地調査と測量を行いました。
工事の進捗率:3.3%

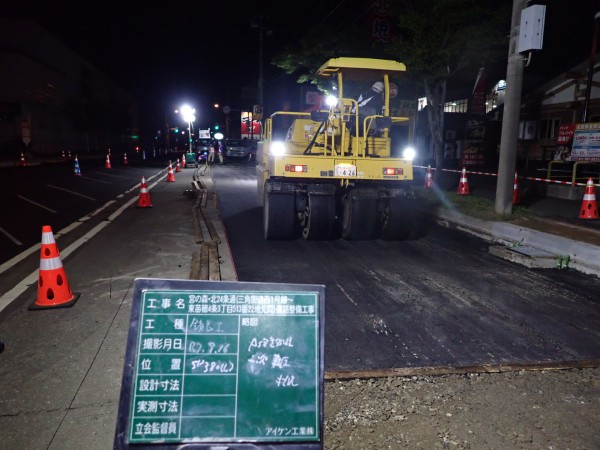

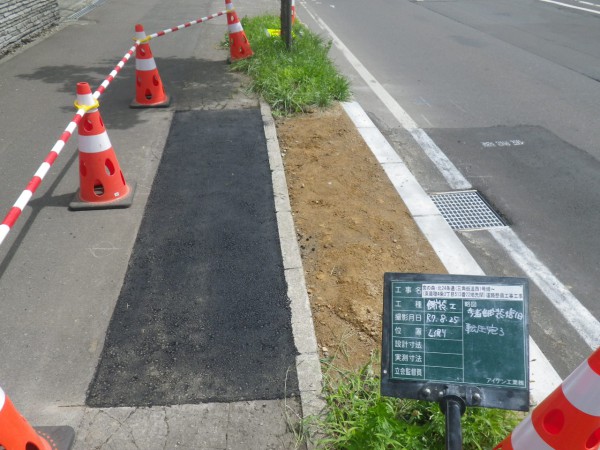

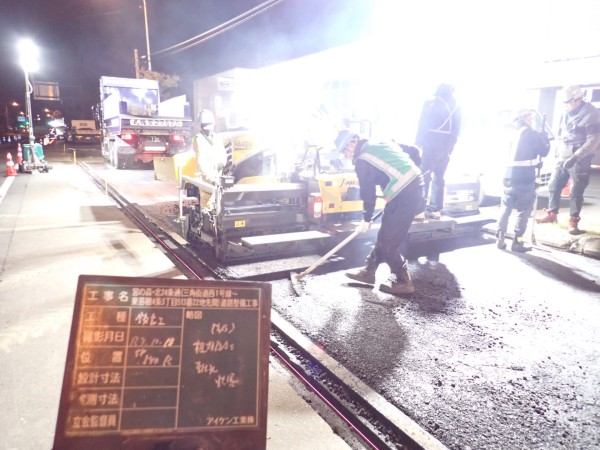

○6月と7月は雨水桝の設置を行いました。
工事の進捗率:21%

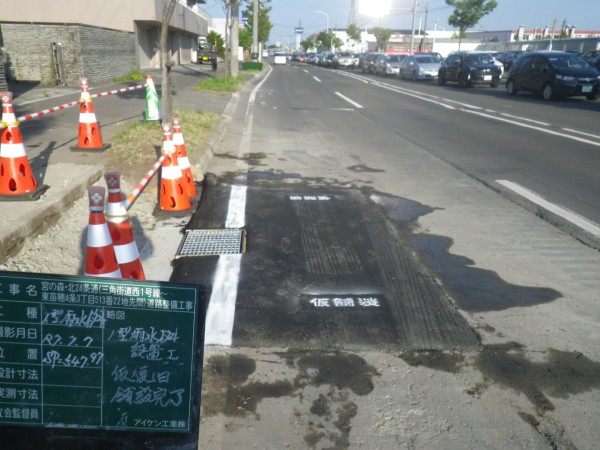

( 雨水枡設置完了 )
工事完了のお知らせ

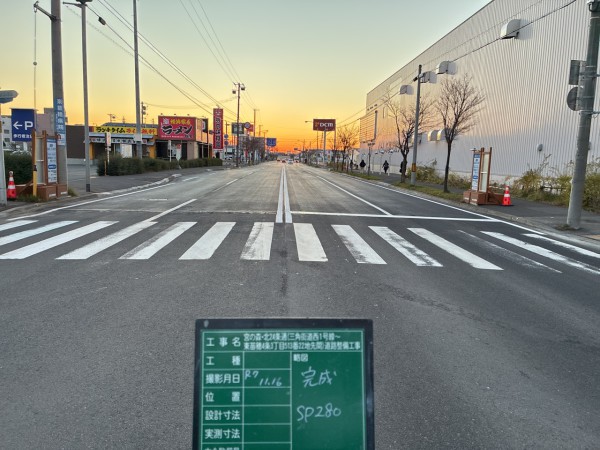

〇令和6年11月下旬、工事は事故なく無事に終えることができました。
〇工事期間中、皆さまには大変ご御迷惑をお掛け致しました。
ご協力、誠にありがとうございました。
